一、工程概況
鹽城至南通高速公路海安一施工標段位于海安縣大公鎮和洋蠻河鎮境內,本標段路線起點接鹽通高速公路(南通市境)東臺三施工標段終點(樁號為K71+958.764),起點樁號為K72+038,路線經大公鎮東,在K73+082.500處跨越紅星河(等外航道),在K74+696處跨越大公-海安農場公路,在大公鎮和洋蠻河鎮交界處(K77+017.500)跨越北凌河,經洋蠻河鎮東,在K81+645.500處跨越洋蠻河(韓洋)至李堡公路,終點在K82+500處接海安二施工標段。本段全線長10.462km.
本標段粉噴樁處理軟土地基工程,位于長江河谷平原工程地質區,主要不良地質條件為軟土和砂土液化。為了減小工后沉降量,保證路基穩定,解決結構物處跳車等病害,設計采用粉噴樁對軟土地基進行處理。處理段落為K73+643-K76+815,粉噴樁共計14498根,總長93512米。
二、施工組織
根據工地現場情況,我們已派遣潤揚大橋北接線A2標施工49萬延米粉噴樁的經驗豐富的施工人員和精良的施工設備準備進場,同時組建了粉噴樁工作小組,由道路工程師任組長,質檢工程師、試驗工程師、材料主管、安全主管為組員,對該工程實行全天候質量管理,由項目經理全權負責經營管理,對人員、機械、設備等進行統一管理指揮和調配。
計劃元月15日前管理人員全部到位,施工人員也全部到位。具體進場人員如下:
1、人員組織
。1)、項目部組織機構管理網絡(luò )圖
。2)、勞動力安排
施工組織一臺樁機安排機長3名、普工約4名。施工中可以根據工程實際進展情況考慮輔助力工若干名。
2、施工儀器和機械設備組織
。1)儀器設備

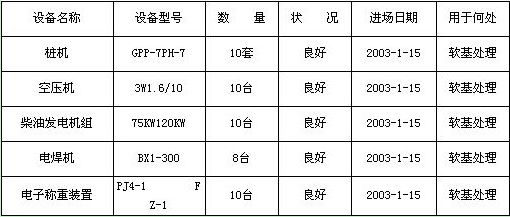

施工中使用的機械設備采用汽運的方式進場,結合現場便道、清表施工進展,陸續進場,具體機械及數量如下:
3、材料組織
施工中的水泥8776T將按通高指財2002第4號文,在5家源頭水泥廠經招投標確定采用江蘇磊達水泥有限公司生產的Po32.5袋裝普通硅酸鹽水泥。運輸方式由陸路用自卸汽車運進。
三、施工方法和工藝流程
1、施工現場的準備工作
。1)、施工現場配備各種計量?jì)x器設備,做好計量裝置的標定工作。
。2)、對現場的水泥等原材料進行試驗工作,然后進行粉噴樁水泥用量的室內試配設計,并確定每延米樁體的水泥用量。
。3)、根據施工圖紙畫出樁位平面布置圖,并報請測量工程師批準。
。4)、根據樁位平面布置圖,在施工現場用鋼尺定出每根粉噴樁的樁位,并用竹簽插入土層做好標記,每根樁的樁位誤差不得大于5cm。同時做好復測工作,在以后的施工中應經常檢查樁位標記是否被移動,確保粉噴樁樁位的準確性。
。5)、在施工現場搭設水泥棚,水泥棚的底部用土填高,使之比周?chē)孛娓叱?0cm~50cm,并鋪設一層木板,然后鋪設一層彩條布,最后再鋪設一層塑料薄膜,以確保水泥不受潮變硬。水泥棚內的水泥儲存量應不少于60噸。
。6)、對進場的機具設備進行組裝和調試,確保機具的完好率,保證滿足施工要求。
。7)、一切準備工作結束后,提出書面開工申請,并請監理人員到場進行試樁,以確定成樁的各項技術參數。一般試樁應達到以下要求:
a、確定好鉆進速度、提升速度、提升時的管道壓力及噴灰時管道壓力等技術參數
b、水泥攪拌的均勻程度,掌握下鉆及提升的困難程度,確定合適的技術處理措施。成樁試驗的樁數不應少于5根。當遇到新的施工段落時應重新進行試樁工作。
。8)、試樁結束后及時整理各種技術參數,并形成正式的試樁報告報請監理組審批。接到監理組下發的開工通知后即可掛牌進行施工。
2、施工方法
。1)定位:按設計圖紙(樁位平面布置圖),現場用鋼尺定出粉噴樁樁位,并用竹簽插入土層作標記,誤差不大于5cm,機具移至樁位處并使鉆頭正對竹簽,復核機架的垂直度。
。2)啟動空壓機送氣,鉆機正轉并垂直鉆進。當控制雙螺旋攪拌頭到達設計樁底標高時,鉆機反向轉動,啟動送灰機送灰,待水泥送至噴灰口(一般約一分鐘)后再提升鉆頭,根據電子稱重裝置顯示的噴灰量調節調速電機,這樣邊噴粉,邊攪拌,邊提升,邊壓實。
。3)當鉆頭提升至地面下0.25米時停止送灰,關閉送灰機。此時鉆機迅速換檔,重復攪拌,直至電流表達到100A以上停止復攪。
。4)復攪結束后,關閉空壓機,消散所有管道壓力,鉆機主電機停機。
。5)開啟液壓步履,鉆機移位。
3、成樁工藝流程
四、確保工程質量和工期的措施
1、質量保證措施
為確保工程質量,符合設計要求及有關規范的規定,實行過程控制為主,工后檢測為輔的方法,從人員、設備、材料、施工前的準備、工程施工過程等方面對工程質量進行預控。
。1)、人員
a、實行崗位責任制,做到定機、定人、定崗、定責。每處施工現場確定一名機長,制定詳細的操作手、機長、自檢人員崗位責任制。對現場施工和質檢人員進行培訓,從干部到職工都強化質量意識,凡參加粉噴樁施工的人員上崗前首先要了解、掌握、重溫有關施工技術規范,明確崗位責任,做到未經培訓不得上崗。
b、充分發揮質檢人員對工程質量的控制作用,對成型后的每根樁實行施工隊、項目部全過程工地自檢,全部合格后方可報請監理組抽檢。項目部質檢人員和監理人員對質量具有一票否決權。
。2)、設備
設備是保證施工質量的前提,進場的粉噴樁機必須達到以下要求:a、性能良好;b、機架穩定性良好;c、配備先進的稱量工具和能自動打印噴粉量。
根據總體設計計劃進度,配備滿足要求的機械設備并進行編號。施工前應委托計量部門對進場的每臺粉噴樁機進行標定,合格者方可使用。
。3)、材料
只有合格的材料才能保證合格的工程,施工中建立健全材料管理臺帳,施工中使用的水泥應經過自檢后方可進場,進場后的水泥應按批進行報檢,報請監理工程師抽檢合格后方可投入使用。
a、水泥總量控制:及時向監理組提供與水泥廠家簽定的進料合同,同時使用三聯式水泥進料驗收單。
b、建立粉噴樁機的水泥臺帳審核簽認制度,臺帳中應注名明水泥的領料日期、數量及施工樁點號等。粉噴樁機的水泥必須由機長領取,同時必須由旁站人員現場核實后簽認,施工人員在原始記錄上應注明每根粉噴樁的施工樁號。
。4)、施工前的準備
a、室內配比試驗:根據每個斷面的實際狀況進行室內配比試驗,確定每延米的噴粉量。對天然含水量50%<W土≤70%的路段,增做一組53kg/m的配比,增設5根水泥用量為53kg/m的試樁。
b、工藝試樁:每臺粉噴樁機施工前應按規定進行工藝試樁,確定好各項技術參數(鉆進速度、噴粉提升速度、復攪下沉速度等),并將試樁報告上報監理組。
c、掛牌:將試樁確定的技術參數制作銘牌,懸掛在機械旁。
。5)、工程施工過程
a、施工場地應平整,不得有積水,在施工段面兩側要有排水設施。平面上的布樁位置要清晰可辨,樁位要準確。水泥要堆放在高處,且下面應離地面約15cm,使下面有良好的通風效果,堆放水泥的場地四周要排水暢通,保證陰雨天氣無積水現象。水泥要分品種整齊堆放,不同廠家、不同型號的水泥嚴禁混合使用。廢棄水泥袋要及時回收、清理,保證施工現場整潔。水泥的防雨遮蓋設施要完善,確保水泥不受潮、不變質。
b、粉噴樁機上要有明顯的反光標記,標記的刻度要經現場監理認可。夜間施工要有照明設施,使鉆架上的標記刻度清晰、醒目。
c、機械操作要熟練,噴粉要均勻,水泥劑量及復攪深度應滿足要求。噴粉時最好一次性噴足噴粉量。對于樁長較長的樁,應采取措施,保證樁身下端每米的水泥劑量達標。
d、根據工藝試樁確定的各項技術參數制定施工要點,供現場操作人員遵守。嚴格控制鉆孔下鉆深度,噴粉高程及;颐,確保粉噴樁深度和噴粉量達到設計要求。深度誤差不大于5cm,水泥噴入量的誤差應小于1%.
e、攪拌機每次下沉或提升的時間必須有專人記錄,時間誤差不大于5s,提升前要有等待送粉達樁底的時間,防止出現提升卻未噴粉的情況,具體時間可由工藝試樁確定。
f、鉆進提升時的管道壓力不宜過大,以防止鉆孔淤泥向孔壁四周擠壓形成空洞。為確保粉噴樁的施工質量,當鉆頭提升至地面高程下25cm時,應停止噴灰只攪拌,同時采取復攪措施。第二次攪拌時不噴粉,復攪深度以電流表達到100A為準。復攪時鉆頭的下鉆、提升速度同第一次,粉噴樁每次下鉆和提升的時間有專人記錄,對出現的意外情況應在備注欄內注明。
g、嚴格控制噴粉時的鉆桿提升速度,確保每根樁的噴粉均勻性。如發生意外影響樁身質量時,應在12h內采取補噴措施,補噴重疊長度不小于1米,特別困難時以電流表讀數明顯變化為準。否則應重新打設,新樁距報廢樁的距離不能大于樁距的15%,并填在施工記錄中備查。
h、對輸灰管要經常檢查,不得泄露及堵塞,輸灰管道的長度以60米左右為宜,不得超過70米。對使用的鉆頭要定期檢查,其直徑磨耗量不大于1cm,但也不宜采用直徑過大的鉆頭(以小于53cm為宜)。
i、施工前應對樁機進行全面的檢查,用水平尺及垂球教正機架前后、左右的水平度,控制機架的鉆桿傾斜度不得大于1%,成型后每根樁的豎直度誤差都小于1.5%.
j、施工中及時、認真填寫原始記錄,不允許事后編寫。每天資料都應做好簽認、匯總工作,發現問題及時改正。
k、每天認真校核樁機的領料數量及施工樁位,檢查樁機的每批領料數量與該機完成的粉噴樁延米數量是否相符,并復核打印資料的準確性。加強資料管理,施工中認真填寫有關技術資料,每個根樁均要按實際產生的數據認真負責地填寫資料,所有的資料數據必須真實可靠并得到監理工程師的簽字認可,施工中的所有資料必須完整無缺并整理歸檔。
l、對成型后的粉體攪拌樁,應由監理部門抽查成樁7天及28天的樁體成型情況、攪拌均勻程度及樁體強度。抽檢數量為樁根數的2‰并不少于2根,粉噴樁的28天抗壓強度不得小于0.8Mpa,90天抗壓強度不得小于1.2Mpa。
2、工期保證措施
a、項目部將組建一個強有力的粉噴樁工作組,選派優秀的骨干來組織、協調好整個項目工程施工。
b、制定科學的組織管理制度,努力提高管理水平,以總工期為前提安排月、旬作業計劃和分項工程施工計劃。嚴格按總體計劃進度的要求來安排材料、人員和機械設備的進場施工,同時進一步優化完善“工程進度計劃圖”,充分利用有效資源。
c、努力提高機械設備的完好率,并且加強機械設備的維修、檢修和保養工作,保證機械設備的完好率,確保每天完成300米的樁基。
d、每天將工程量匯總,并與總體計劃進度進行比較,發現問題及時采取措施,確保工期的餓提前完成。
附件下載:道路施工組織設計
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會(huì )盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
