娘子關供水工程施工組織設計(一)

2010-07-22 14:21  來源于網絡(luò )  【  【打印】【我要糾錯】

  一、主要施工方法

  第一章編制依據及工程概況

  第一節編制依據

  某縣某供水公司娘子關供水工程施工組織設計根據以下資料及相關信息組織編寫:

  1.某縣某供水公司娘子關供水工程設計文件;

  2.陽泉市昌盛招標有限公司提供的工程招標文件及相關會(huì )議及文件精神;

  3.《建筑安裝工程質量檢驗評定標準》;

  4.《市政工程質量檢驗評定標準》;

  5.《建筑安裝工程施工規范》;

  6.《市政工程施工規范》;;

  7.《城市道路路基工程施工及驗收技術規范》

  8.《給排水構筑物施工及驗收技術規范》;

  9.《給排水管道工程施工及驗收規范》;

  10.《工程測量規范》;

  11.《給排水管道工程施工及驗收規范》;

  12.《工程建設交工技術文件規定》;

  第二節工程概況

  我單位根據上述有關資料和現場踏勘,結合現場實際情況,經深入調查研究,并結合我單位多年的施工實踐,由具有豐富施工實踐經驗和管理經驗的工程技術人員編制而成。

  本項目為某縣某供水公司娘子關供水工程,項目包括水廠和供水管網工程,其中水廠包括配水車間、加氯間和清水池,供水管道為新建的水廠至關口村的輸水管道路。

  水廠的配水車間、加氯間及清水池設計情況如下:

  配水車間:磚混結構,地上一層,地下一層,建筑物總長32M,總寬8.6M,地面以上總高5.4M,地下一層地面標高-4.8M,配水車間設三個辦公室、高壓室、低壓值班室、配水間、衛生間。配水車間基礎為鋼筋混凝土條形基礎。

  加氯間:磚混結構,建筑物總長15.5M,總寬6.5M,總高5.7M,分別為兩個加氯間,一個吸氯間和一個值班室。

  配水車間和加氯間抗震設防烈度為七度,建筑場地為Ⅱ類場地,地基基礎設計等級為丙類,按照抗震設防標準本建筑物為丙類建筑,砌體結構施工質量控制等級達到B級標準。本工程設計使用年限為50年,結構構件控制等級為三級。環境類別,室內一般房間為一類,室內浴室衛生間為二類a,室外主體結構外露部分為以及基礎結構為二類b.

  混凝土強度等級:基礎部分,墊層為C10,基礎C30其余現澆構件C20,結構外露構件C30,衛生間C25.鋼筋:所有構件鋼筋采用HPB235,HRB(Φ)。機磚;炷两Y構構造:混凝土保護層厚度:板20MM,梁柱為30MM,基礎底板40MM,基礎頂板25MM,外露構件25MM,墻、板中分布筋的保護層厚度不應小于10MM,梁、柱中箍筋和構造鋼筋的保護層厚度不小于15MM.

  水池:鋼筋混凝土清水池,用于貯存常溫,無浸蝕性的水。水池總長31.8M,總寬16.7M.水泥基底座于老底上,池頂覆土500厚,池頂活荷載標準值2KN/M2,池邊活荷載標準值5KN/M2.土壤條件:靜止土壓力系數K0=0.5,強度計算池頂覆土重度18KN/M3,池壁側向土壓力計算填土重度20KN/M3.混凝土:墊層C10,池體C30,池體抗滲等級P6.鋼梯予埋件采用HPB235(Q235)鋼。

  供水管道工程:本項目范圍為新建的水廠至關口村,根據《陽泉市某縣娘子關鎮供水工程建設項目可行性研究報告》,娘子關鎮最高日用水量為6050M3/日,輸水管道管徑DN400,西起新建水廠,東至關口村。管道采用球墨鑄鐵管,管道路基本沿路面或沿河敷設,敷設于路面的管道埋深約1.5M,敷設于河道的管道埋深約為3M(位于沖刷的深度以下),在管道垂直轉角或水平轉角大于10°的位置均設置支墩以防止接口破壞。在管道的適當位置設置檢修閥門,在管道隆起點的適當部位設置排氣閥(井),在管道低洼處適當設置有泄水井。

  第二章目標要求

  1、工期目標

  按建設單位要求,為業主考慮,按時按質地完成施工任務。

  計劃工期:365日歷天。計劃2009年6月10日開工,2010年6月10日竣工。

  2、質量目標

  在施工中嚴格按國家、山西省、陽泉市及有關部門頒布的現行技術標準、施工規范進行施工。

  工程質量等級:合格。

  工程質量標準的評定符合國家或行業的質量檢驗評定標準,滿足山西省建設工程竣工驗收備案要求。

  3、安全目標

  不出現重大傷亡及其他安全事故,嚴格控制輕傷頻率。

  4、環保及文明施工目標

  達到業主及該地區有關規定。

  第三章施工部署

  第一節布署原則

  1、合理有效的利用現場一切資源。根據甲方提供的水、電源,合理敷設臨時水、電,以保證生產、生活需要。

  2、根據現場情況及施工安排,結合考慮其他施工單位的出行,修建臨時道路,保證施工的正常有序進行。

  3、根據工程需要和現場條件,在業主指定區域現場設置辦公區、材料庫等臨時設施。

  4、在保證工程施工質量的前提下,合理安排施工順序,在有限的工期內,合理配置資源,做到質量高、速度快。具體原則如下:

  4.1現況地面進行測設,平整施工場地。優先安排深槽管線施工及有條件地段管線施工,保證施工工期。

  4.2合理劃分施工區域,施工區段,細化施工項目,重點考慮水廠與供水管線的施工關系,原則上平行施工。同時在每項施工順序上堅持先地下后地上、先深后淺的施工方法,以保證工程按時完成。

  第二節總體部署

  根據施工現場位置和條件,為保證施工進度的正常進行,施工采用分區分片的方法。依據本工程的特點,施工時按2個分區分別布置,分別組織施工,統一管理,統一協調。兩區分別劃片,化整為零,以實現各區各片的分目標為階段,最終完成工程的整體目標。

  以水廠為第①區,施工項目包括配水車間、加氯間和清水池等、以水廠至關口村輸水管道工程為為第②區,同時將第②區根據地形、管網長度再劃分不同施工段,根據總包的總體施工計劃及各區段實際施工情況,合理安排。臨時水、電按總包及業主總體安排就近接入作業區。由于各區內管線施工中交插作業多,需與總包及各專業施工隊伍積極合作,及時調整施工部署,?傮w工期目的實現。

  施工安排:各區各段基本獨立進行,同時施工。按先深后淺,先外后內向中部集中,先地下后地上,先復雜后簡單,同時安排,占滿空間,占滿時間,充分發揮機械施工優勢,詳細制定落實工、料、機進場計劃,優化施工順序和工序安排施工。

  基本施工順序:

  第①區施工順序為清水池、配水車間、加氯間及附屬工程。

  第②區施工順序為:

 、殴軠祥_(kāi)挖施工

 、乒艿朗┕

 、菣z查井施工

  根據施工的總體計劃安排,各區、各段根據具體情況具體安排。

  第三節施工組織體系

  根據本工程項目施工戰線長,施工空間小、施工分散、交叉處理多、施工現場狹小、施工單位間交叉作業等特點,組織強有力的項目經理部,配備各職能部門,做到準備充分,人員充足,相互協調,團結協作,職責分明,各負其責。選用實力強、經驗多、管理嚴的施工隊伍,另外專門組織水電維護、場容維護班組。

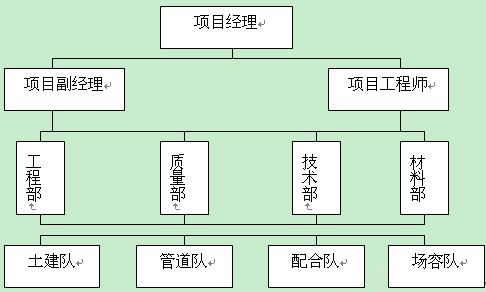

  施工組織機構框圖

  附件下載:某縣娘子關鎮某供水公司娘子關供水工程施工組織設計

收藏分享:論壇
分享到:
相關新聞
  • 特色班
    4大班次+2-3套全真模擬題
    提升學習效果
  • 精品班
    4大班次+2-3套全真模擬題+1套預測試題
  • 實驗班
    3套全真模擬題+2套預測試題+考前沖關寶典
  • 定制班
    3套模擬題+3套預測題+考前沖關寶典+考前重點
  • 移動班
    以知識點為單元授課練習,
    強化重點、難點、考點
版權聲明

  1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
  2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會(huì )盡快予以處理。
  本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
  3、本網站歡迎積極投稿。
