2012年一級建造師輔導:施工作業質量的監控
1Z204000 建設工程項目質量控制
命題考點十一 施工作業質量的監控
【教材解讀】
一、施工作業質量的監控主體
我國《建設工程質量管理條例》規定,國家實行建設工程質量監督管理制度。建設單位、監理單位、設計單位及政府的工程質量監督部門,在施工階段依據法律法規和工程施工承包合同,對施工單位的質量行為和質量狀況實施監督控制。必須強調,施工質量的自控主體和監控主體,在施工全過程相互依存、各盡其責,共同推動著施工質量控制過程的展開和最終實現工程項目的質量總目標。
二、現場質量檢查

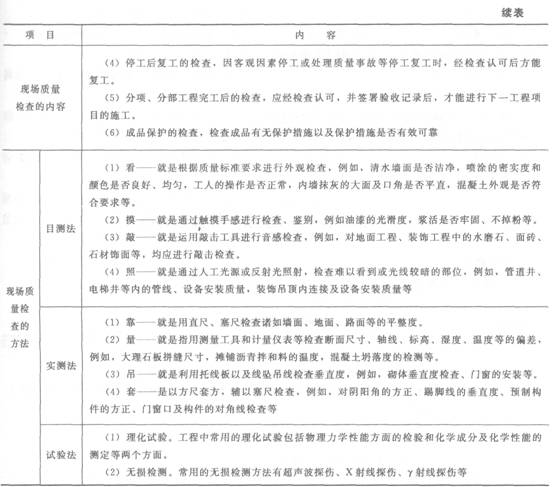

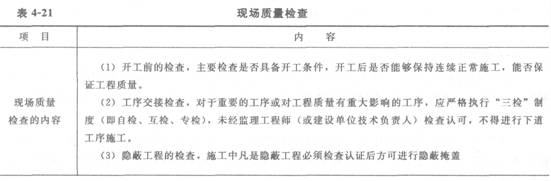

現場質量檢查見表4—21.
三、技術核定與見證取樣送檢
在建設工程項目施工過程中,因施工方對施工圖紙的某些要求不甚明白,或圖紙內部存在某些矛盾,或工程材料調整與代用,改變建筑節點構造、管線位置或走向等,需要通過設計單位明確或確認的,施工方必須以技術核定單的方式向監理工程師提出,報送設計單位核準確認。
為了保證建設工程質量,我國規定對工程所使用的主要材料、半成品、構配件以及施工過程留置的試塊、試件等應實行現場見證取樣送檢。
【命題考點】
監控主體;工序交接檢查;隱蔽工程的檢查;分項、分部工程完工后的檢查;成品保護檢查;目測法;實測法;理化試驗;無損檢測。
【分析預測】
?。?)分析現場質量檢查的內容有哪些。
?。?)分析判斷各工序的現場檢查方法。
【典型習題】
1.在領取施工許可證或者開工報告前,應當按照國家有關規定辦理工程質量監督手續的單位是( )。
A.建設單位
B.施工單位
C.監理單位
D.設計單位
2.現場質量檢查的方法中,屬于目測法的有( )。
A.陰陽角的方正
B.墻面、地面、路面等的平整
C.攤鋪瀝青拌和料的溫度
D.清水墻面是否潔凈
E.油漆的光滑度,漿活是否牢固、不掉粉
3.砌體垂直度檢查、門窗的安裝屬于現場質量檢查方法中的( )。
A.目測法
B.實測法
C.無損檢測法
D.理化試驗法
【答案】1.A2.DE3.B


- ·2012年一級建造師輔導資料:工程質量事故
- ·2012年一級建造師輔導資料:工程質量不合格
- ·2012年一級建造師:項目總進度目標論證的工作內容與步驟
- ·2012年一級建造師:建設工程項目的風險管理
- ·2012年一級建造師:施工成本管理的任務與措施
- ·2012年一級建造師輔導資料:建設工程監理的工作性質、任務及方法
- ·2012年一級建造師輔導:施工過程質量驗收
- ·2012年一級建造師輔導:施工作業質量的監控
- ·2012年一級建造師:施工作業質量的自控
- ·2012年一級建造師:工序施工質量控制
