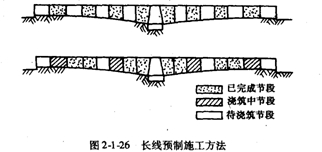

2011年一級建造師《公路工程》講義:懸臂澆筑施工法
6.橋墩兩側梁段懸臂施工進度應對稱、平衡,實際不平衡偏差不超過設計要求值。設計無要求時,其兩端允許的不平衡重量最大不得超過一個梁段的底板自重。
7.懸臂澆筑前端底板和橋面的標高,應根據掛籃前端的垂直變形及預拱度設置,施工過程中要對實際高程進行監測
8.安裝模板后,應嚴格核準中心位置及標高、校正中線。
?。?)組裝模板并校正中線、外模及框架的長度和高度應能適應各節段的變化。內模由側模、頂模和內框架組成,應便于拆模和修改。
?。?)如上一節段施工后出現中線或高程誤差需要調整時,應在模板安裝時予以調整。
?。?)模板和前一節段的混凝土面應平整密貼。
9.安裝預應力預留管道時,應保證管道聯結緊密、管道定位準確。放置預應力管道時要注意和前一段的管道聯結接頭嚴密對準,并用膠布包貼,防止灰漿滲入管道,還應設置足夠的定位鋼筋,以保證預留管道在澆筑混凝土過程中位置正確,線形和順??v向預應力管道用塑料波紋管時必須設置塑料內襯管,內襯管外徑可比波紋管內徑小3~4mm.定位鋼筋的縱向水平間距不大于100cm,曲線段間距不大于50cm.
10.掛籃行走前要測定已完成節段梁端標高,并定出箱梁中軸線。當解除掛籃的后錨固后,掛籃沿箱梁中軸線對稱向兩端,每前進50cm作一次同步觀測,防止掛籃轉角、偏位造成掛籃受扭。
11.箱梁梁段混凝土澆筑,可視箱梁截面高度情況采用一次或二次澆筑法。無論采用何種方法澆筑,梁段自重誤差應在土3%范圍內。
采用一次澆筑法,可在箱梁頂板中部留一窗口,以供澆筑底板混凝土,待澆好底板后立即補焊鋼筋封洞,并同時澆筑肋板混凝土,最后澆筑頂板混凝土,一次完成。澆筑肋板混凝土時,兩側肋板應同時分層進行。澆筑頂板及翼板混凝土時,應從外側向內側一次完成,以防發生裂紋。
當采用兩次澆筑時,各梁段的施工應錯開。箱梁分層澆筑時,底板可一次澆筑完成,腹板可分層澆筑,分層間隔時間宜控制在混凝土初凝之前且應使層與層覆蓋住。為縮短兩次澆筑混凝土的時間間隔,可一次支立外側模,內側模分次接高,內模接高應待底板混凝土達到一定強度后進行,同時做好鋼筋的綁扎和預應力的定位、布設工作,然后澆筑肋板上段和頂板混凝土。其接縫除按施工縫要求進行處理外,還應采取如預埋型鋼、預留凹槽等抗剪措施。
12.箱梁截面混凝土澆筑順序應按設計要求進行,若設計無明確要求,一般應按下列順序進行澆筑:
?。?)澆筑混凝土時,必須從懸臂端開始,兩個懸臂端應對稱均衡地進行澆筑。
?。?)澆筑混凝土時,應加強振搗,對于高箱梁混凝土施工,可采用內側模開倉振搗。
?。?)在澆筑混凝土的同時應注意對預應力管道的保護,澆筑后應及時對管道清孔,以利穿束。
13.為提高混凝土早期強度,以加快施工速度,在設計混凝土配合比時,一般加入早強劑或減水劑?;炷亮憾螡仓芷谝话銥?-7d,為防止混凝土出現過大的收縮、徐變,應在配合比設計時按規范要求控制水泥用量。
14.梁段拆模后,應對梁端的混凝土表面進行鑿毛處理,以加強接頭混凝土的連接。懸澆梁段分次澆筑混凝土時,如處理不當,由于后澆筑混凝土的重力的影響會(huì )引起掛籃變形,導致先澆筑的混凝土開裂,因此應采取措施消除后澆筑混凝土引起的掛籃變形,一般可采用下列方法:
?。?)水箱法:
?。?)混凝土一次澆筑法。
?。?)澆筑混凝土時,可根據混凝土重量的變化,隨時調整吊帶高度。
?。?)抬高掛籃的后支點法。
15.分期澆筑混凝土時,新舊混凝土的結合面應鑿毛洗凈,還應嚴格控制相鄰兩次混凝土澆筑的齡期差,一般在任何情況下不得大于20d,同時應控制水灰比降低骨料溫度,減少模板與混凝土間的摩阻力。
16.在每一梁段施工過程中出現大風預報應停止施工,并使兩懸臂端不得出現不平衡荷載,且應確保掛籃的牢固性。
17.混凝土澆筑完畢后應進行養護,待養護達到設計強度的75%,并經過孔道檢查、修理管口弧度后,即可進行穿束、張拉、壓漿和封錨等工作。
