背景:
某安裝公司承擔某市博物館機電安裝工程總承包施工,該工程建筑面積32000㎡,施工內容包括:給排水、電氣、通風空調、消防、建筑智能化工程,工程于2010年8月開工,2011年7月竣工,計劃總費用2100萬元。
施工過程中項目部繪制了進度和費用的S形曲線(見圖1),對工程進度和費用偏差進行分析:通風空調工程于2011年6月進行系統調試,安裝公司主要考核了室內空氣溫度是否達到設計要求是否滿足生產工藝和建筑環境要求,并做了10小時帶冷源的試運轉。
工程竣工驗收合格后,建設方立即向公安機關消防機構報送了工程竣工驗收報告,有防火性能要求的建筑構件、建筑材料、室內裝飾材料符合國家標準或行業標準的證明文件、施工和檢測單位的合法身份證明及資質等級證明文件等資料,申請備案。

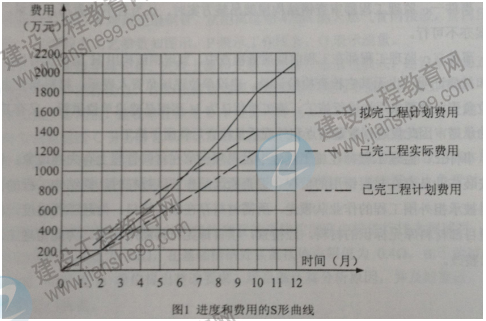

圖1 進度和費用的S形曲線
問題:

1. 計算工程施工到第10個月時,項目部的進度偏差和費用偏差。
2. 通風空調系統調試中還有哪些考核指標?
3. 建設方申請消防竣工驗收備案是否正確?說明理由。
4. 消防竣工驗收還應提交哪些資料?
--------------------------------------------------------------------------
