2017監理工程師《投資控制》知識點:時間-投資累計曲線
◆兩種形式:?jiǎn)挝粫r(shí)間-投資曲線,圖5-4;時間—(累計)投資曲線(S形曲線),圖5-5.
◇4個繪制步驟:
?、俅_定工程進度計劃,編制相應的橫道圖;
?、诟鶕挝粫r(shí)間內的實物工程量、投入資源量,計算并標注其投資額(時標網絡(luò )圖,圖5-4);
?、塾嬎隳硶r(shí)刻的計劃累計完成投資額(式5-1);
?、軐⒏鲿r(shí)刻的計劃累計完成投資額標注在時標網絡(luò )圖上,描點生成S形曲線(圖5-5)。

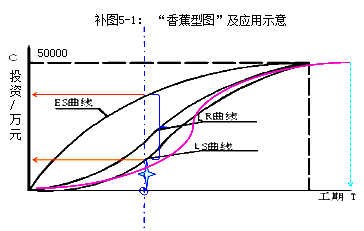

◇香蕉型圖:在S形曲線的基礎上,如果所有的工作都按最早開始時間(ES)或最遲開始時間(LS)開始,則形成由這兩條曲線圍合而成的“香蕉型圖”(參見補圖5-1);借助此圖,有利于促成節約投資與保證工期的有機結合。
