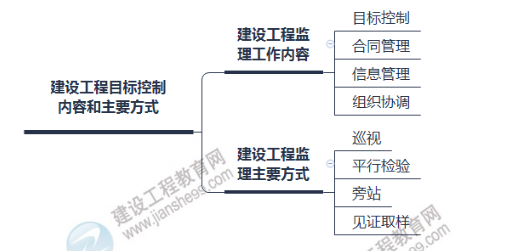

建設工程目標控制內容和主要方式歷年考試分值+練習題+思維導圖
監理土建案例知識點:建設工程目標控制內容和主要方式

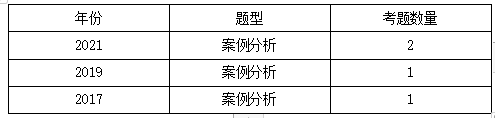

一、分值統計
二、金題鞏固
【2021年】(試題一)事件2:為有效控制項目目標,項目監理機構擬采取下列措施:①明確各級目標控制人員職責;②審查施工組織設計;③處理工程索賠;④按月編制已完工程量統計表。
問題:針對事件2,逐項指出項目監理機構擬采取的措施屬于組織、技術、經濟、合同措施中的哪一種?
【正確答案】①明確各級目標控制人員職責屬于組織措施;②審查施工組織設計屬于技術措施;③處理工程索賠屬于合同措施;④按月編制已完工程量統計表屬于經濟措施。
【2021年】(試題二)事件3:施工前,施工單位對現場擬用承重結構的鋼筋抽取試樣后,報項目監理機構確認,監理人員確認后,通知施工單位報送檢測機構檢測。
問題:指出事件3中的不妥之處,寫出正確做法。
【正確答案】(1)施工單位對現場擬用承重結構的鋼筋抽取試樣后,報項目監理機構確認不妥;
正確做法:應通知監理人員見證現場取樣。
(2)監理人員確認后,通知施工單位報送檢測機構不妥;
正確做法:應見證施工單位取樣、封樣和送檢。
【2019年】(試題四)事件4:監理員巡視時發現,部分設備安裝存在質量問題,即簽發了《監理通知單》,要求施工單位整改。整改完畢后,施工單位回復了《整改工程報驗表》,要求項目監理機構對整改結果進行復查。
問題:針對事件4,分別指出監理員和施工單位的做法有什么不妥,并寫出正確的做法。
【正確答案】(1)不妥之處:監理員簽發了《監理通知單》;正確做法:應報告專業監理工程師,由專業(總)監理工程師簽發《監理通知單》。
(2)不妥之處:施工單位報送了《整改工程報驗表》;正確做法:施工單位應報送《監理通知回復單》。
【2017年】(試題一)事件3:為有效控制建設工程質量、進度、投資目標。項目監理機構擬采取下列措施開展工作:
(1)明確施工單位及材料設備供應單位的權利和義務;
(2)擬定合理的承發包模式和合同計價方式;
(3)建立健全實施動態控制的監理工作制度;
(4)審查施工組織設計;
(5)對工程變更進行技術經濟分析;
(6)編制資金使用計劃;
(7)采用工程網絡(luò )計劃技術實施動態控制;
(8)明確各級監理人員職責分工;
(9)優化建設工程目標控制工作流程;
(10)加強各單位(部門)之間的溝通協作。
問題:逐項指出事件3中各項措施分別屬于組織措施、技術措施、經濟措施和合同措施中的哪一項。
【正確答案】組織措施:(3)、(8)、(9)、(10)
技術措施:(4)、(7)
經濟措施:(5)、(6)
合同措施:(1)、(2)
