我國項目監理機構在建設工程投資控制中的主要任務歷年考試分值
監理投資控制知識點:我國項目監理機構在建設工程投資控制中的主要任務
一、分值統計
二、金題鞏固
【2021年多選】項目監理機構處理施工單位提出的工程變更費用時,正確的做法有( )。
A.自主評估工程變更費用
B.組織建設單位、施工單位協商確定工程變更費用
C.根據工程變更引起的費用和工期 變化變更施工合同
D.變更實施前,與建設單位、施工單位協商確定工程變更的計價原則、方法
E.建設單位與施工單位未能就工程變更費用達成協議時,自主確定一個價格作為最終結算的依據
【正確答案】BD
【答案解析】處理施工單位提出的工程變更費用:(1)總監理工程師組織專業監理工程師對工程變更費用及工期影響做出評估。(2)總監理工程師組織建設單位、施工單位等共同協商確定工程變更費用及工期變化,會(huì )簽工程變更單。(3)項目監理機構可在工程變更實施前與建設單位、施工單位等協商確定工程變更的計價原則、計價方法或價款。(4)建設單位與施工單位未能就工程變更費用達成協議時,項目監理機構可提出一個暫定價格并經建設單位同意,作為臨時支付工程款的依據。工程變更款項最終結算時,應以建設單位與施工單位達成的協議為依據。
【2020年多選】項目監理機構在施工階段進行的投資控制工作有( )。
A.施工圖預算審查
B.工程變更費用處理
C.工程計量
D.融資方案研究
E.對完成工程量進行偏差分析
【正確答案】BCE
【答案解析】施工階段投資控制的主要工作:(1)進行工程計量和付款簽證;(2)對完成工程量進行偏差分析;(3)審核竣工結算款;(4)處理施工單位提出的工程變更費用;(5)處理費用索賠。
【2019年多選】項目監理機構在施工階段投資控制的主要工作有( )。
A.進行工程計量
B.對完成工程量進行偏差分析
C.審核竣工結算款
D.審核竣工決算款
E.處理費用索賠
【正確答案】ABCE
【答案解析】施工階段投資控制的主要工作包括:(1)進行工程計量和付款簽證;(2)對完成工程量進行偏差分析;(3)審核竣工結算款;(4)處理施工單位提出的工程變更費用;(5)處理費用索賠。
【2018年多選】下列工作中,屬于工程監理單位提供相關服務的工作內容有( )。
A.審查設計單位提出的設計概算
B.審查設計單位提出的新材料備案情況
C.處理施工單位提出的工程變更費用
D.處理施工單位提出的費用索賠
E.調查使用單位提出的工程質量缺陷的原因
【正確答案】ABE
【答案解析】選項C,處理施工單位提出的工程變更費用屬于施工階段投資控制的主要工作;選項D,處理施工單位提出的費用索賠屬于施工階段投資控制的主要工作。
【2017年單選】項目監理機構在投資控制中的主要工作有( )。
A.協助設計單位編制概算
B.進行工程計量與工程款支付
C.對已完工程量進行偏差分析
D.審查竣工結算款
E.審查費用索賠報審表
【正確答案】BCDE
【答案解析】施工階段投資控制的主要工作包括:(1)進行工程計量和付款簽證;(2)對完成工程量進行偏差分析;(3)審核竣工結算款;(4)處理施工單位提出的工程變更費用;(5)處理費用索賠。其中選項E屬于處理費用索賠的內容。

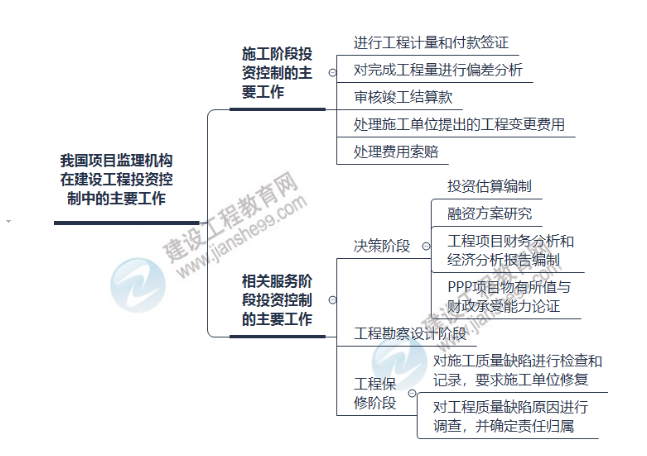

三、思維導圖
