造價工程師案例分析復習要點:流水施工工期
【提問】您好,老師分析一下流水施工中計算總工期的公式前面部分,即:T=(M+N-1)*K+……不好意思,不太明白這個公式,所以一直記不住,請您回答一下。
【回答】您好:
T=(M+N-1)×K是全等節奏流水施工工期的計算公式,參見土建教材P241. M表示施工段數,N表示施工過程數,K表示流水步距,流水步距等于流水節拍t.結合圖4.1.1來理解。(N-1)K表示流水步距的和,Mt是最后一個施工過程的工期,兩者之和為總工期。
【追問】不好意思,我是考安裝專業的。N在安裝教材中是指施工隊個數。等節奏和異節奏的公式是一樣的。請您再分析一下這個公式可以嗎?
【回答】您好:
應該是老師向您致歉,忽略了專業的問題,請您見諒。
安裝和土建專業的計算公式都是一個原理。此公式都是都是等節奏流水施工的工期計算。

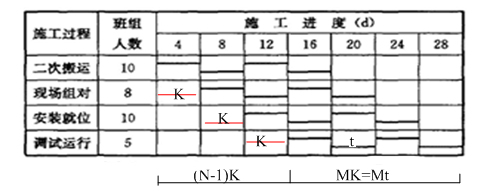

參見安裝教材P128,公式3.3.3參見下圖:
因為等節奏流水施工的專業隊數等于施工過程數,所以N既表示專業隊數又表示施工過程數。
有上圖可以,總工期=(N-1)K+MK=(N+M-1)K
★問題所屬科目:注冊造價工程師——建設工程造價案例分析
