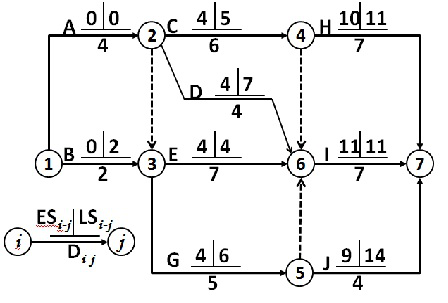

某工程雙代號網絡(luò )計劃如下圖,已標出各項工作的最早開始時間
某工程雙代號網絡(luò )計劃如下圖,已標出各項工作的最早開始時間(ESi-j)、最遲開始時間(LSi-j)和持續時間(Di-j)。該網絡(luò )計劃表明()。

A.工作C和工作E均為關鍵工作
B.工作B的總時差和自由時差相等
C.工作D的總時差和自由時差相等
D.工作G的總時差、自由時差分別為2天和0天
E.工作J的總時差和自由時差相等
【正確答案】BCDE
【答案解析】本題考查的是雙代號網絡(luò )計劃時間參數的計算。選項C,工作C不是關鍵工作。參見教材P134.
