2010年監理工程師考試《建設工程三控》模擬練習(144)
  1.某基礎工程土方開挖總量為8800m3,該工程擬分5個施工段組織固定節拍流水施工,兩臺挖掘機每臺班產量定額均為80m3,其流水節拍應確定為(?。┨?。
  A.55
  B.11
  C.8
  D.65
  2.某基礎工程開挖與澆筑混凝土兩施工過程在4個施工段組織流水施工,流水節拍值分別為4、3、2、5與3、2、4、3,則流水步距與流水施工工期分別為(?。┨?。
  A.5和17
  B.5和19
  C.4和16
  D.4和26
  3.當雙代號網絡(luò )計劃的計算工期等于計劃工期時,對關鍵工作的錯誤提法是(?。?。
  A.關鍵工作的自由時差為零
  B.相鄰兩項關鍵工作之間的時間間隔為零
  C.關鍵工作的持續時間最長
  D.關鍵工作的最早開始時間與最遲開始時間相等

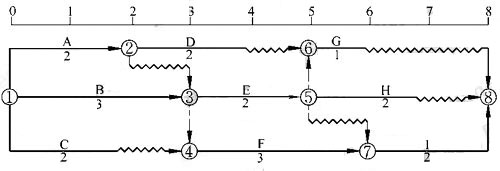

  4.某工程雙代號時標網絡(luò )計劃如下圖所示,其中工作A的總時差為(?。┨?。
  A.0
  B.1
  C.2
  D.3
  5.已知某工程雙代號網絡(luò )計劃的計劃工期等于計算工期,且工作M的完成節點為關鍵節點,則該工作(?。?。
  A.為關鍵工作
  B.自由時差等于總時差
  C.自由時差為零
  D.自由時差小于總時差
