4.2基本項目:

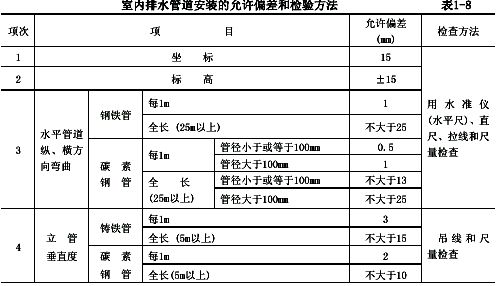

室內排水管道安裝的允許偏差和檢驗方法表1-8
4.2.1金屬管道的承插和管箍接口應符合以下規定:接口結構和所用填料符合設計要求和施工規范規定,捻口密實、飽滿,環縫間隙均勻,灰口平整、光滑,養護良好。托吊架間距不得超過2m。
檢驗方法:尺量和用錘輕擊檢查。
4.2.2管道支(吊、托)架及管座(墩)的安裝應符合以下規定:構造正確,埋設平正牢固,排列整齊,支架與管子接觸緊密。
檢驗方法:觀察和用手扳檢查。
4.2.3管道及金屬支架涂漆應符合以下規定:油漆種類和涂刷遍數符合設計要求,附著良好,無脫皮、起泡和漏涂,漆膜厚度均勻,色澤一致,無流淌及污染現象。
檢驗方法:觀察檢查。
4.3允許偏差項目:
室內排水管道安裝的允許偏差和檢驗方法應符合表l-8的規定。
5成品保護
5.1預留管口的臨時絲堵不得隨意打開,以防掉進雜物造成管道堵塞。
5.2在回填房心土時,對已鋪設好的管道上都要先用細土覆蓋,并逐層夯實,不許在管道上部用蛤蟆夯等機械夯土。
5.3預制好的管道要碼放整齊,墊平、墊牢、不許用腳踩或物壓,也不得雙層平放。
5.4不許在安裝好的托、吊管道上搭設架子或拴吊物品,豎片內管道在每層樓板處要做型鋼支架固定。
5.5冬季施工捻灰口必須采取防凍措施。
6應注意的質量問題
6.1立、支管距墻過遠、過近,半明半暗,造成減少使用面積,維修施工不便。主要是管道安裝定位不當或墻體移位。
6.2排水管的插口傾斜,造成灰口漏水,原因是預留口方向不準,灰口縫隙不均勻。
6.3地漏安裝過高或過低,影響使用。要求根據水平線找準地坪,量準尺寸。
6.4立管檢查口滲、漏水。檢查口堵蓋必須加墊,以防滲漏。
6.5衛生潔具的排水管預留口距地偏高或偏低。原因是標高沒找準,或下料量尺有誤。

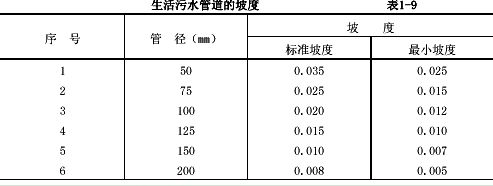

6.6排水管道坡度過小或倒坡,均影響使用效果,各種管道坡度必須按設計要求找準,如設計無要求時,可參照表1-9的要求進行安裝。

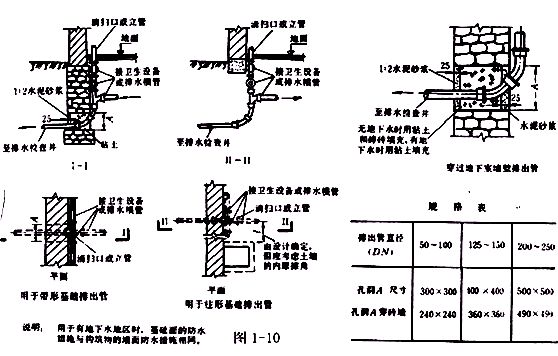

6.7排水管道穿墻、穿基礎時應按圖1-10安裝。排出管與立管的連接宜采用兩個45°彎頭或彎曲半徑不小于4倍管徑的90°彎頭,否則管道容易堵塞。
7質量記錄
7.1材料出廠合格證及進場驗收記錄。
7.2排水橫干管預檢記錄。
7.3排水立管預檢記錄。
7.4排水支管預檢記錄。
7.5排水管道灌水記錄。
7.6排水管道隱蔽檢查記錄。
7.7排水系統通水記錄。
7.8排水立管、橫干管通球記錄。
7.9衛生器具通水記錄。
7.10雨水管道預檢記錄。
7.11預埋雨水管道試壓記錄。
7.12雨水管道隱蔽檢查記錄。
7.13雨水系統灌水記錄。
附件下載:室內鑄鐵排水管道安裝施工工藝
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會(huì )盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
