建設工程教育網 > 招標師 > 復習資料 > 正文
2013-03-19 17:02 【大 中 小】【打印】【我要糾錯】
導語:2013年招標師考試時間為10月19、20日,目前廣大考生應該已經進入復習階段,小編為大家準備了招標師考試輔導重點《招標采購案例分析》,希望能夠幫您順利通過考試!
[案例3.22] 工程進度橫道圖計劃分析

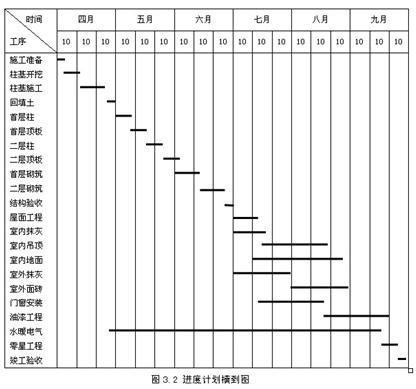

[背景] 某高校新建一學生食堂,建筑面積3645m2,地上二層;A為獨立柱基礎,結構為框架結構,填充墻為加氣混凝土砌塊;頂棚為石膏板吊頂,墻面刷乳膠漆,地面600×600地磚地面,外墻為面磚墻面;水暖、電氣工程配套。計劃年內,進度計劃見圖3-2。
[問題] (1)計劃中,結構工程于4月12日開始施工,6月26日結束;室內地面于7月10日開始施工,8月26日結束,各安排了多少日施工時間?
(2)計劃中,開工時間 4月1日,竣工時間9月25日,總工期是多少?
(3)上述計劃中,室內抹灰與室內地面計劃時間有7日時間重疊,實際施工是否能夠實現?為什么?
[分析] 橫道圖的優點是可以直接在圖上找到一個工序的開始時間與結束時間,缺點是不能表現出工序間的邏輯關系,造成時間上重疊。
[參考答案]
(1)結構工程施工76日;室內地面工程施工48日。
(2)總工期178日。 (3)室內抹灰與室內地面計劃時間有7日時間重疊,表明在施工組織程序上,按層組織流水作業,即室內抹灰由二層到一層流水,同時地面施工也由二層到一層組織流水作業,即在二層室內抹灰完成后即開展二層地面施工,所以時間上有重疊。
(注:這類計算問題只要細心一點就是了,整個計算按照日歷天計算。注意:開始月份施工的時間應為:當月天數減去開始日期再加1.如本案例結構工程于4月12日開始施工,6月26日結束,計算時則4月份實際施工天數應為:30-12+1=19,再加上5月的31天,6月的26天就是了)
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會(huì )盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
