2013年一級建造師《項目管理》每日一練(3.19)

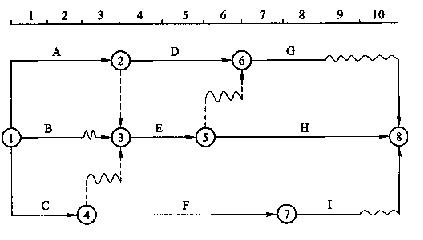

下圖為某工程的雙代號時標網絡(luò )計劃,如果工作B、E、G使用同一臺施工機械并依次施工,則圖中該施工機械的總的閑置時間為( )天。
A.1
B.2
C.3
D.4
【正確答案】:B
【答案解析】:機械的現值時間=機械的在場時間-機械的使用時間=10-8=2(天)。參見教材P121。
【該題針對"工程網絡(luò )計劃的編制方法"知識點進行考核】
