2012年10月二級建造師《水利水電管理與實務》試題及詳細答案解析(4)
參考答案:

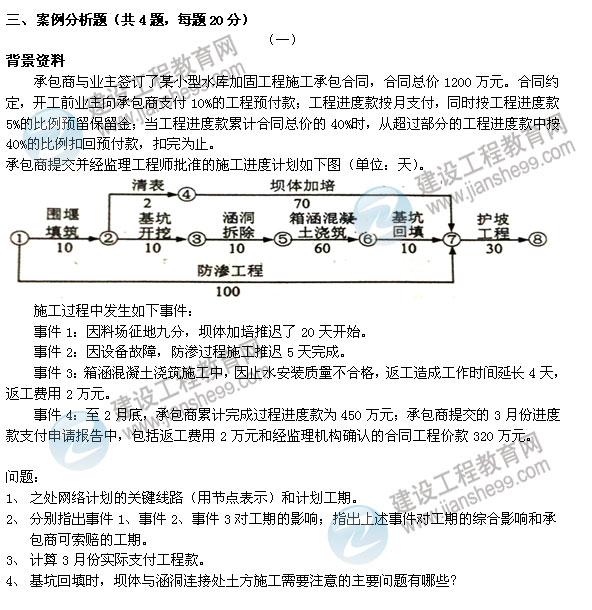

1、 關鍵線路共兩條,分別是:①②③⑤⑥⑦⑧及①⑦⑧。計劃工期:100+30=130(天)。
2、事件1、2、3對工期的分別影響如下:
事件1是由于料場征地導致壩體加培工期延誤20天,責任在業主方,由于壩體加培處于非關鍵線路有總時差18天,因此對工期的影響為2天;
事件2是由于設備故障導致防滲工程工期延誤5天,責任在承包商方,由于防滲工程處于關鍵線路,因此對工期的影響為5天;
事件3是由于止水安裝質量不合格導致箱涵混凝土澆筑工期延誤4天,責任在承包商方,由于防滲工程處于關鍵線路,因此對工期的影響為4天;
上述事件對工期的綜合影響為5天,承包商可對事件1造成的工期影響提出索賠2天,在綜合影響下,壩體加培處于非關鍵線路有總時差5天,所以最終承包商可提出0天索賠工期。
3、止水安裝質量不合格責任在承包商方,所以承包商提出的索賠2萬元不予支持。
工程預付款是1200×10% =120萬元,當累計達到總合同40%進度款即480萬元時按多出部分的40%扣回預付款,第二個月進度款是450萬,第三個月是320萬,即總進度款為770萬,比480萬元多出了290萬元,工程款扣回應為290×40%= 116萬元。按5%扣保留金即16萬元。
3月份實際支付工程款=320*0.95-(450+320-1200*0.4)*0.4=188萬元
4、壩體與涵洞連接處的土方施工需注意的主要問題為:靠近涵管部位不能采用大型機械壓實時,可采用小型機械夯或人工夯實。填土碾壓時,要注意涵管兩側均衡填料壓實,以免對其產生過大的側向壓力,影響其安全。 P67
責任編輯:風信子


- 廣東省2025年度二級建造師專業技術人員職業資格電子證書上線的通知
- 2026二建《工程法規》新教材變動已整理,教材變動約8%
- 2026二建《施工管理》新教材變動出爐!教材變動約5%
- 2026二建《機電實務》新教材變動出爐!教材變動約20%
- 2026二建《市政實務》新教材變動出爐!教材變動約6%
- 2026二建《公路實務》新教材變動出爐!教材變動約4%
- 2026二建《建筑實務》新教材變動出爐!教材變動約10%
- 2026年二級建造師教材正式上市!立即獲取教材專業解析
- 青海關于公布2025年度二級建造師執業資格考試合格標準的通知
- 2025年浙江省二級建造師執業資格考試合格證明已上線
