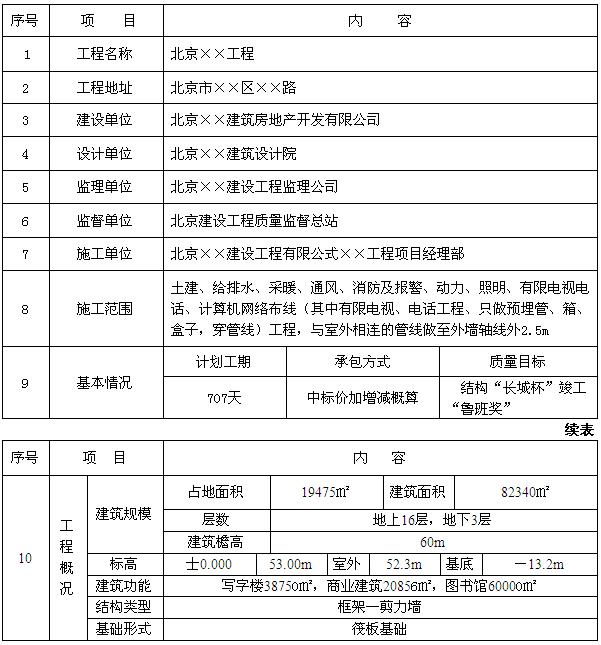

1.工程概況
2.施工部署
根據現場場地及施層施工及基礎施工,基槽開挖及邊坡護壁于11月上旬結束,下一步(冬施)將進行墊層施工及基礎施工。
2.1 施工準備
2.1.1 冬季施工時間:日平均氣溫連續5天低于5℃或11月15 日,為冬施開始日期;日平均氣溫連續5天高于5℃或3月15日,為冬施工結束日期,F場應于11月初即開始對大氣進行測溫,上述兩個條件有一個達到即確定為冬施的起、止日期。
2.1.2 根據目前的施工情況,熟悉裝我各部位施工方法,合理安排施工進度,保證把各種費用降到最低點
2.1.3 通過計算并結合工程特點,根據初冬(11月15日~12月15日)和嚴冬(12月15日~次年2月底以大氣溫度不低于-10℃為標準)各時期的氣溫,選用合理的添加劑和保溫措施。
2.2 現場準備
2.2.1 根據施工進度計劃,材料部門提前組織有關機具、外加劑和保溫供暖設備、材料的進場。
2.2.2 對各種加熱的設備、保溫材料仔細檢查其安全可靠性。
2.2.3 工地臨時供水管道做好保溫防凍工作。
2.3 組織措施
2.3.1 組織有關人員學習各施工方案,并向具體操作人員交底。
2.3.2 進入冬期施工對混凝土試驗,保溫人員專門組織技術培訓,學習本工作范圍的有關知識明確職責,專人負責。
2.3.3 安排專人進行氣溫觀測,做好記錄與氣象部門保持聯系,及時了解天氣情況,防止寒流襲擊,積極采取措施,現場設置測溫百葉箱。
詳情點擊附件下載:北京某16層高層建筑冬期施工方案
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會(huì )盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
