2011一級建造師《公路》講義:橋梁上部結構頂推施工方法

2011-06-13 09:56  來源:  字體:  打印

  熟悉橋梁上部結構頂推施工方法

  一、概述

橋梁上部結構頂推施工方法

  在水深、橋高以及高架道路等情況下,可省去大量施工腳手架,不中斷橋下現有交通,可集中管理和指揮,高空作業少,施工安全可靠,同時可以使用簡單的設備建造多跨長橋。

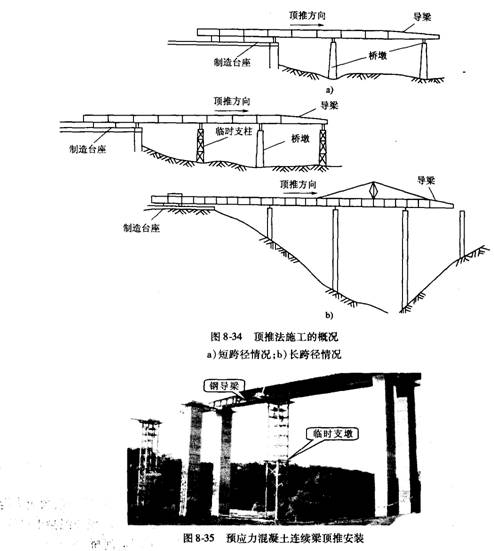

  二、頂推法施工的主要工序

  三、頂推施工中的施工要點

 ?。ㄒ唬╉斖品ㄅR時支墩的施工

  1.對于跨徑大于50m的梁橋宜設置臨時支墩,設置時應綜合橋下交通、通航、工程量、施工難易程度、拆除方案等加以考慮。

  2.臨時支墩應能承受頂推過程中最大的豎直荷載,不應發生沉陷。

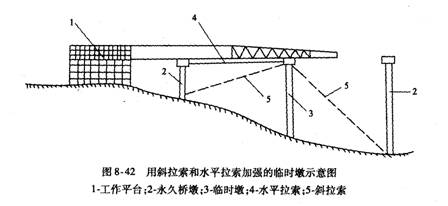

  3.臨時支墩在頂推時不得因縱向摩阻力而發生偏斜(必要時,可在墩頂設臨時支撐)。為加強臨時墩的抗推能力,可用斜拉索或水平拉索錨于永久墩下部或其墩帽,當墩距較小時,可用專用桁架、型鋼或鋼管相連。

頂推法臨時支墩的施工

  4.臨時墩的墩基可采用混凝土淺基礎、打人樁或鉆孔灌注樁,墩身一般設計成能夠重復使用的構件,可采用鋼結構、裝配式鋼筋混凝土結構或現澆鋼筋混凝土結構,使之易于裝拆。由于鋼結構臨時墩在荷載作用和溫度變化下變形較大,一般較少采用,更多采用的是用滑升模板澆筑的混凝土薄壁空心墩、混凝土預制板、預制板拼砌的空心墩或混凝土板和輕便鋼架組成的框架臨時墩。

  5.臨時墩一般只設置滑道而不設頂推裝置,若必須加設頂推裝置,應通過計算確定。

  6.主航道中臨時墩的設計應考慮拆除、清理航道的方案,水下鋼管可由潛水員在水下氧割或拆除法蘭盤。

  7.各聯主梁頂推作業完成并落位到正式支座上以后,應將臨時支墩拆除。

建設工程教育網整理
