  某工程合同工期21天,工程公司項目經理部技術人員擬定的初始網絡(luò )進度計劃如圖2-1所示。在公司協調會(huì )上,設備供應部門提出,工作F、J使用的同種機械只能租賃到1臺,因此,該兩項工作只能按先后順序施工。

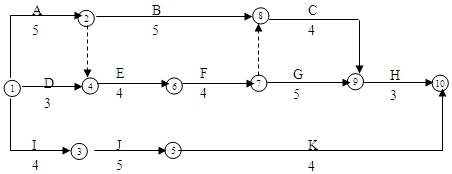

  施工網絡(luò )進度計劃圖

圖2-1 施工網絡(luò )進度計劃圖

  問題:

 ?。?)從工期控制的角度出發,工作F、J哪一項先施工較合理?說明理由并進行進度計劃調整,將調整結果繪制成新網絡(luò )圖。調整后的關鍵工作有哪些?工期為多少天?

 ?。?)經上述調整后的合理計劃被批準為正式進度計劃。但在開工后,由于工作I的時間延誤,使工作J的開始作業時間推遲3天。工作J每推遲1天開工費用損失500元,總工期每拖延1天罰款700元。受上述事件的影響,該工程的總工期將為多少天?綜合費用增加多少元?

 ?。?)在發生問題(2)所述情況后,若通過壓縮工作的持續時間來調整進度計劃,從經濟的角度考慮,應壓縮哪些工作的持續時間?每項工作分別壓縮多少天?總工期為多少天?相應增加的綜合費用為多少元?各項工作可壓縮時間及壓縮每1天需增加的費用見表2-1.

網絡(luò )調整相關數據表 表2-1

工作名稱 可壓縮時間(天) 每壓縮1天增加費用(元/天)
K 2 350
G 2 400
H 1 750
C 2 200
