案例題

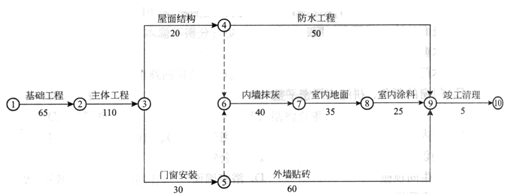

某12層商務酒店工程,業主通過公開招標與某建筑公司簽訂了土建工程施工合同,合同工期310天。合同中約定,工期每提前一天,獎勵施工單位8000元。施工單位按時提交了單位工程施工組織設計,并得到了監理工程師的批準。其中,工程施工的網絡(luò )進度如圖所示。
該工程施工過程中發生了以下幾項事件:
事件1:基坑開挖時,在施工現場發現文物,為保障文物的挖掘工作,現場停工。施工單位向建設單位提出賠償工期1個月,費用10000元的要求。
事件2:主體工程施工階段,監理工程師發現施工單位的施工工藝不合理出現質量事故,故要求返工。造成工期拖延3天,發生返工費3萬元。
事件3:室內防水工程施工時,因空氣流通不暢以及安全檢查工作不到位,發生一場火災。由于發現和撲救及時,沒有人身傷亡發生,但致使工期拖延1天,材料損失2000元。
事件4:因甲方提供的外墻面磚質量不合格,粘貼后效果差,甲方?jīng)Q定更換板材,造成拆除用工50個工日(每日工資23.5元),機械多閑置2個臺班(每臺班按500元計),預算外材料費損失2.5萬元,其他費用損失2萬元,重新粘貼預算價5萬元,因拆除、重新粘貼使工期延長5天。
事件5:室內裝修施工時,施工單位為保證合同工期,采取了趕工措施,使內墻抹灰施工縮短2天,室內地面施工縮短2天,該項技術措施費為2.2萬元。
其余各項工作持續時間和費用均與原計劃相同。
問題:
?。?)在以上事件發生后,施工單位是否可以向監理工程師提出索賠要求?為什么?
?。?)該工程的實際工期為多少天?可得到的工期補償和費用補償各為多少天?
?。?)對事件2中質量事故處理的基本要求是什么?
?。?)施工項目的安全檢查應由誰組織?安全檢查應注意哪些問題?
