五、砌體工程

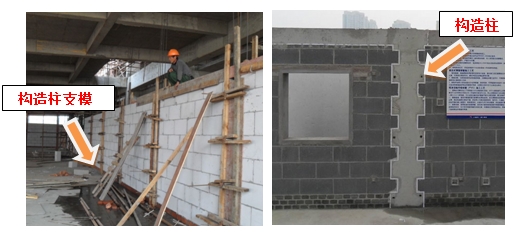

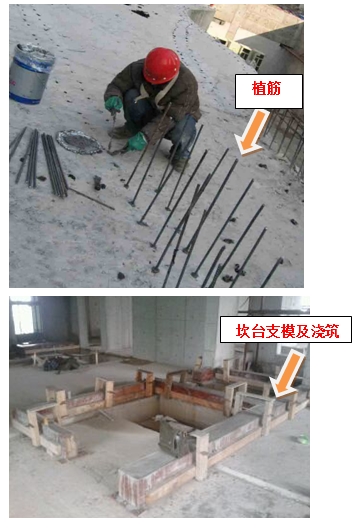

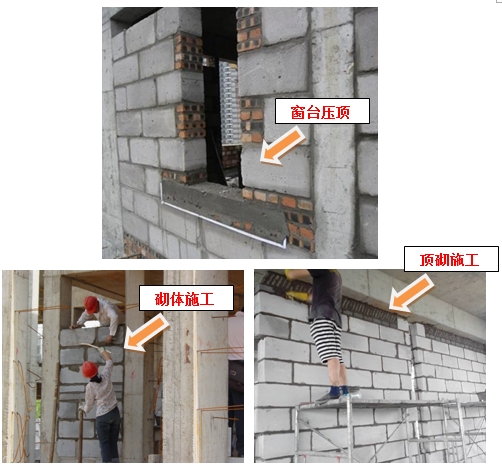

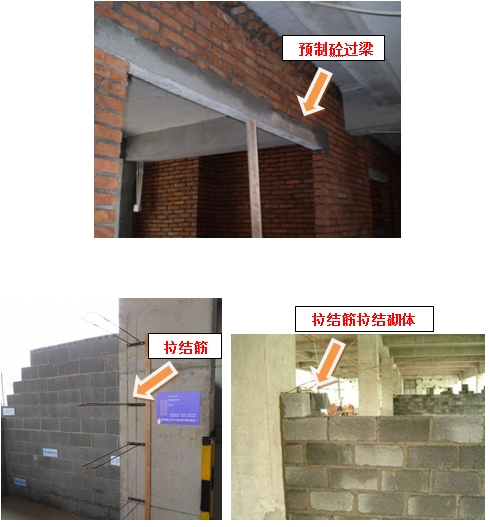

砌體放線→植筋→植筋拉拔檢測→坎臺支模→坎臺砼→砌底磚→預制砼過梁→砌加氣塊→拉結筋安放→檢查垂平度→窗臺壓頂支模→窗臺壓頂砼→窗臺壓頂拆模→砌預制砼配塊→安放砼過梁→頂砌→構造柱支模→構造柱砼→構造柱拆模→清理
六、抹灰

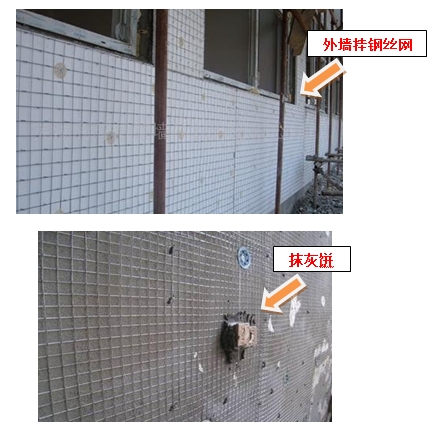

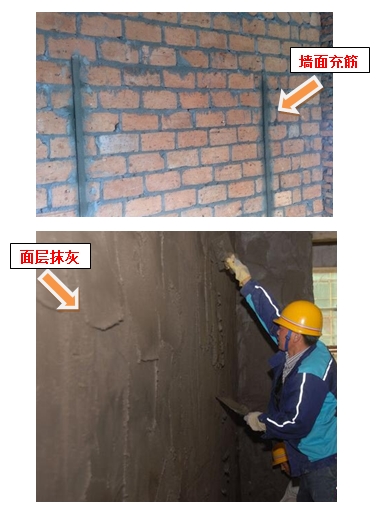

技術交底→外墻掛鋼絲網→濕水→灰餅→護角→洞口交接→門窗安裝→濕水→抹糙面灰→抹面層灰→養護→貼磚→勾縫→清洗→門窗打膠→安裝玻璃→一遍膩子→二遍膩子→打磨→底漆→一遍面漆→二遍面漆→零星收口→水電安裝→洞口吊洞→油漆
七、外架拆除

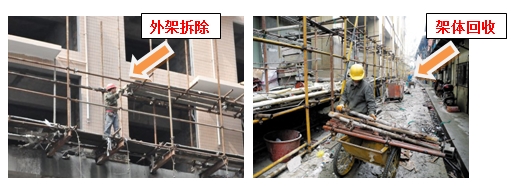

技術交底→拉結點內拉→結構拉結點鑿打→氧割結構拉結點→細石砼修補→補磚、補漆→拆除安全網→檢查外立面→外墻驗收→拆除外架→清理
八、屋面

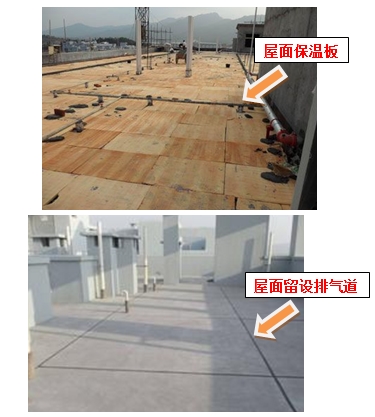

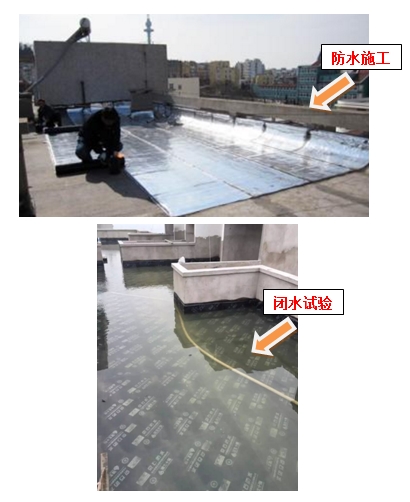

技術交底→水電安裝→吊洞→人工清理→結構閉水→基層交接→防水施工→防水閉水→防水交接→砂漿找平→保溫板→PVC透氣管安裝→內設鋼筋網→留縫寬→C20細石砼→留縫處灌油→清理
九、吊頂

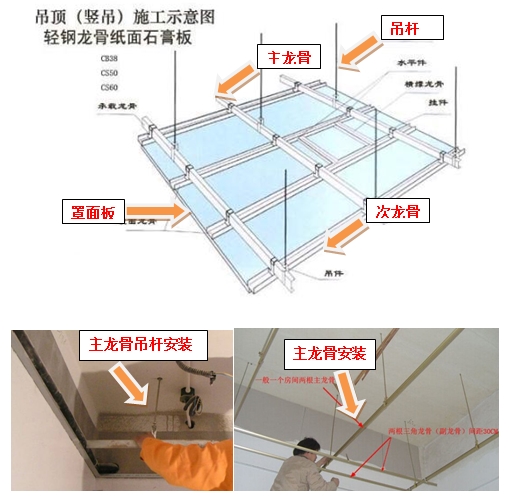

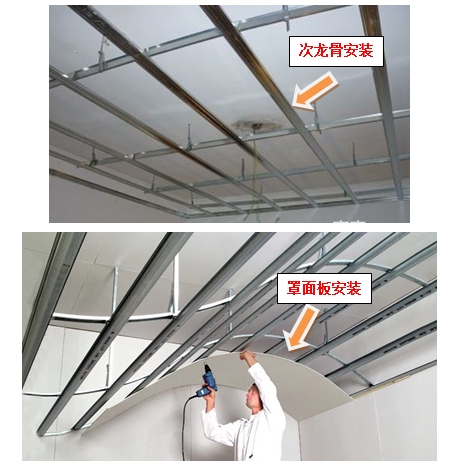

技術交底→水電打壓→彈線→畫龍骨分檔線→安裝主龍骨吊桿→安裝主龍骨→安裝次龍骨→隱蔽驗收→安裝石膏板→刷防銹漆→安裝壓條→清理
剛剛畢業進入建筑行業?缺少實務經驗、工作開展慢?工程測量、鋼筋工程施工、土建施工讀圖識圖這些工程技能又只是在課本中似曾相識,怎么辦?不用擔心,建設工程教育網從實際工作需要出發,聯手業內名師推出工程實務大講堂,名師豐富的現場施工經驗和清晰的授課思路,一定會(huì )讓你的實務技能得到大大的提升。自付費之日起可隨時隨地點播課件,自由安排學習計劃,直到交費90天后關閉課程。點擊購買>>
