【老師解析】2014一級建造師《水利水電》試題答案解析(案例二)
2014年一級建造師水利水電工程管理與實務試題及答案(案例二),由老師【達江】帶領專業一級建造師考試教研組團隊完成,是目前網上最權威的一級建造師答案!
【估分更準確】老師針對每一道一級建造師試題及對應的答案都會(huì )進行詳盡的分析解讀,提高您的估分準確度!
2014一級建造師水利水電工程管理與實務答案及解析由老師整理而成,部分網站未經許可擅自轉載、抄襲,造成內容有所缺失或錯誤,請大家以建設工程教育網發布為準!
---------------------------------------------------------------
試題word版:2014年一級建造師《水利水電工程管理與實務》試題及答案解析
---------------------------------------------------------------

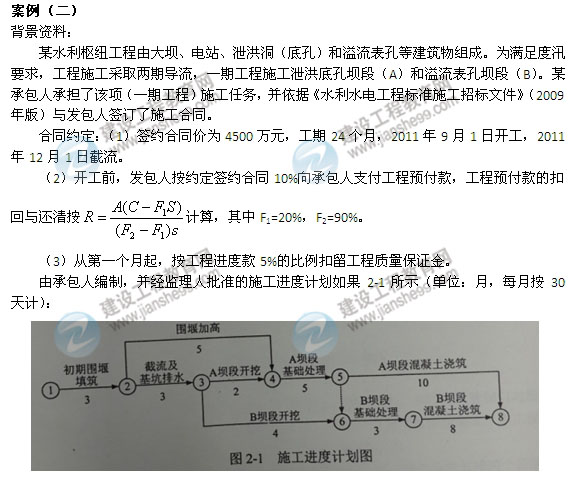

本工程在施工過程中發生以下事件:

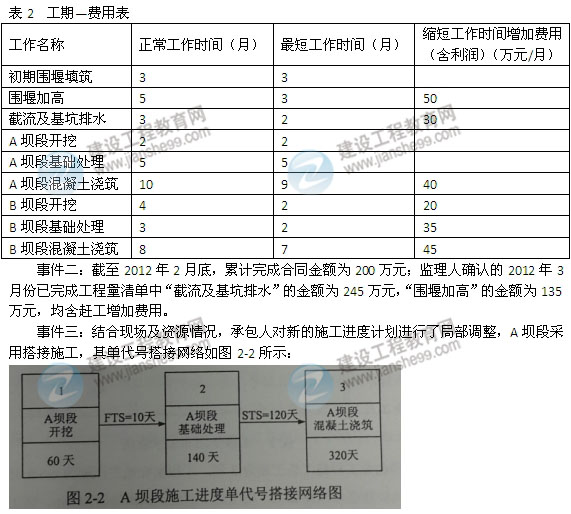

事件一:由于發包人未按時提供施工場地,造成了開工時間推遲,導致“初期圍堰填筑”的延誤,經測算“初期圍堰填筑”要延至2012年1月30日才能完成。承包人據此向監理人遞交了索賠意向通知書,后經雙方協商達成如下事項:(1)截流時間推遲到2012年2月1日;(2)“圍堰加高”須在2012年5月30日(含5月30日)前完成;(3)完工日期不變,調整進度計劃;(4)承包人依據工期-費用表(如表2所示),重新編制新的施工進度計劃,并提交了趕工措施和增加的費用
【問題】

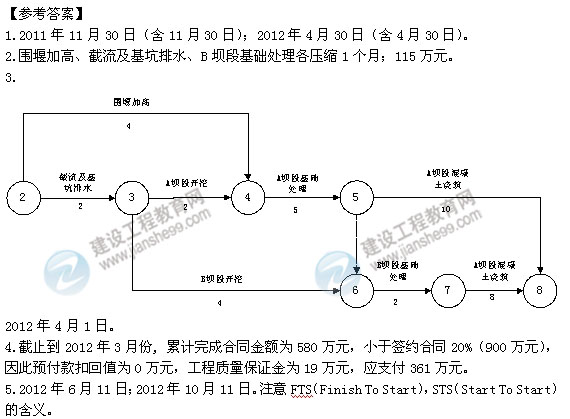

1.根據原網絡(luò )進度計劃,分別指出“初期圍堰填筑”和“圍堰加高”的最早完成日期。
2.根據事件一,按增加費用最少原則,應如何調整施工進度計劃?計算施工所增加的總費用。
3.根據事件一,繪制從2012年2月1日起的新施工進度計劃(采用雙代號網絡(luò )圖表示),指出“A壩段開挖”的最早開始日期。
4.計算承包人2012年3月份進度付款申請單中有關款項的金額。
5.根據事件三,分別指出“A壩段基礎處理”和“A壩段混凝土澆筑”的最早開始日期。
【1-7題】 【8-14題】 【15-19題】 【20-26題】 【27-30題】
