【提問】講義:四、施工準備階段的合同管理中第一個案例問題4的答案為:“設備安裝工程的計劃工期為79天,應批準工期順延4天,應補償施工單位13萬元”。本人認為:D工作的延期應順延(15=10-24)天,F工作應順延(3-(10+17-25))天,H工作應順延1天,合計順延5天。正確與否,請指點。謝謝!
【回答】您的問題答復如下:
B工作延誤的1天是不給予工期補償的,因為是安裝質量原因,是施工單位的原因,不是建設單位的,所以不補償工期,這樣可以補償的工期就是D時間的4天,F工作的3天,H的1天。但是因為這兩項工作是平行的,把他們的延長時間計入網絡(luò )圖后,關鍵線路發生變化:總的延長時間是4天。

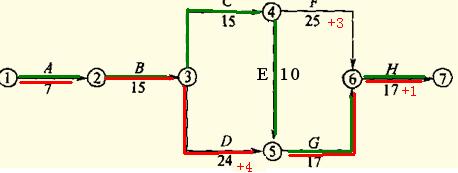

如下圖:
原關鍵線路是綠色的那一條,總持續時間為:7+15+15+10+17+17=81天;
新關鍵線路為延誤后的紅色的那條線路,總持續時間為:7+15+24+4+17+17+1=85天。
所以總的是延長4天。
★問題所屬科目:監理工程師——建設工程監理案例分析
