【提問】老師你好:時標網絡(luò )計劃中時間參數的判定關鍵工作如何判定?
【回答】學員您好:
在時標網絡(luò )計劃中,首先判斷關鍵線路,關鍵線路是自始至終沒有波形線,如果所有線路都有波形線,那就選擇波形線最短的線路。
而關鍵線路上的工作是關鍵工作。
工作的自由時差是該工作自己的波浪線或者其緊后虛工作中波形線最短的時間。
工作的總時差是工作本身的自由時差加上其緊后工作總時差的最小值。
工期就是時標中最右側的數值與最左側數值之間的間隔。

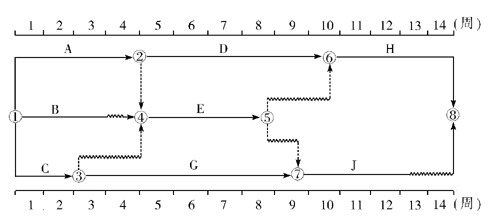

您看下面的這個圖。對于B工作中的波浪線是其自由時差,5-6和5-7同時作為F工作的緊后虛工作,選小的也就是1作為其工作E的自由時差。以E工作為例,他的總時差等于它自己的自由時差1,在加上它的今后工作的總時差的最小值,也就是J工作的總時差,也就是2,則E工作的總時差=1+2=3.

- ·申請、訂貨計劃的編制-建設工程進度控制考點
- ·物資供應進度控制的工作內容2-建設工程進度控制考點
- ·物資供應進度控制的工作內容1-建設工程進度控制考點
- ·工程延期的審批原則-建設工程進度控制考點
- ·單位工程施工進度計劃的編制程序-建設工程進度控制考點
- ·確定施工進度分解目標注意事項-建設工程進度控制考點
- ·確定關鍵線路和關鍵工作-建設工程進度控制考點
- ·線路、關鍵線路和關鍵工作-建設工程進度控制考點
- ·監理工程師職業資格考試實施辦法(征求意見稿)
- ·住建部關于監理工程師職業資格制度規定及考試實施辦法征求意見稿的通知
