單位工程施工進度計劃的編制程序-建設工程進度控制考點
2020年監理工程師備考已經開始,建設工程教育網為考生準備了監理工程師建設進度控制考點,希望考生能夠跟著小編的步伐,一起備考2020年監理工程師考試。同時,也希望大家保持一個好的心態,堅持每天學習,不要松懈,相信大家通過堅持不懈的努力,一定可以取得一個好的成績。
(一)單位工程施工進度計劃的編制程序
【2015年試題】編制單位工程施工進度計劃的步驟包括( )。
A.劃分工作項目
B.確定關鍵工作和里程碑節點
C.確定施工順序
D.計算勞動量和機械臺班數
E.落實專業分包商和材料供應商的進場時間
『正確答案』ACD

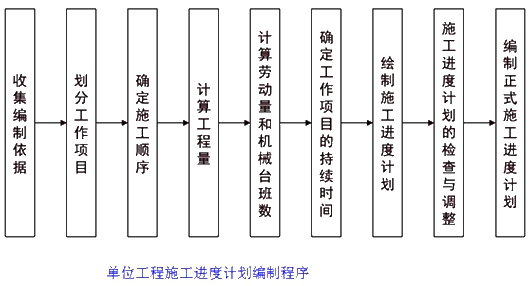

『答案解析』本題考查的是單位工程施工進度計劃的編制。單位工程施工進度計劃的編制程序:(1)收集編制依據;(2)劃分工作項目;(3)確定施工程序;(4)計算工程量;(5)計算勞動量和機械臺班數;(6)確定工作項目的持續時間;(7)繪制施工進度計劃圖;(8)施工進度計劃的檢查與調整;(9)編制正式施工進度計劃。參見教材P126。
