如何作出一份合格的流水施工計劃?
劉禹錫詞中寫到“流水淘沙不暫停,前波未滅后波生”,流水代表了順暢前行,前赴后繼。在我們工程中常常會(huì )提到流水施工,亦有同樣的意思。
當我們組織流水施工時,施工專業隊能夠有節奏并且連續的施工,可以加快施工進度,不僅能夠在一定程度上縮短工程工期,避免了窩工,在減少費用支出的同時,專業化施工更是保證了工程的質量。
當我們接到一項任務,如果要組織流水施工,如何作出一份合格的流水施工計劃?
我們的關鍵詞是:工作關系、施工段、流水節拍、流水步距,我們依次來了解一下。
首先需要先將工作的先后主次關系分清楚,進而確定合理的施工順序。對于工作之間的關系我們可以分為工藝關系和組織關系兩類。
工藝關系從定義上看是生產性工作之間由工藝過程決定的、非生產性工作之間由工作程序決定的先后順序關系。工藝關系是非人力可以直接改變的,比如施工中必須先支模,再澆筑混凝土,這種工藝關系不能因為我們人力想法而改變。類似于跳過基礎,直接建造主體的空中樓閣是難以實現的。
組織關系從定義上看是由于組織安排需要或資源調配需要而規定的先后順序關系。組織關系是可以根據需要調整的關系,比如澆筑混凝土板、澆筑混凝土梁、澆筑混凝土柱,我們可以根據自身組織安排及資源供應情況,依次進行澆筑或者一起澆筑。
當工作順序及內容確定后,為了給組織流水施工提供足夠的空間,同時根據勞動力投入情況將工程劃分為若干近似相等的施工段落,也就是施工段或流水段的劃分,施工段的數目我們一般用m來表示。
流水節拍是當確定了施工段后,我們需要確定工作在施工段上干幾天,在一個施工段上的施工時間就是它的流水節拍,一般用t來表示。流水節拍的大小對工期影響較大,我們可以采用定額計算法和經驗估算法。
流水步距是指相鄰兩個施工過程相繼開始施工的最小間隔時間,一般用K來表示,比如有ABC三項工作組織流水施工,A工作開始后,要經過K1天,B工作開始,AB之間的流水步距就是K1。
當我們確定了這些參數后就可以進行流水施工,計算流水工期,算出各項工作的自由時差、總時差,這些內容就進入到了我們的考試環節。
流水施工在建筑考培中的地位,絕對的常駐嘉賓,我們一起學習一下近期考試中流水施工的相關試題。
【一級造價師·造價管理·2020年試題】
建設工程組織流水施工時,用來表達流水施工在施工工藝方面進展狀態的參數( )。A.流水強度和施工過程 B.流水節拍和施工段C.工作面和施工過程 D.流水步距和施工段【正確答案】 A【答案解析】 工藝參數主要是指在組織流水施工時,用以表達流水施工在施工工藝方面進展狀態的參數,通常包括施工過程和流水強度兩個參數。
【一級建造師·項目管理·2020年試題】

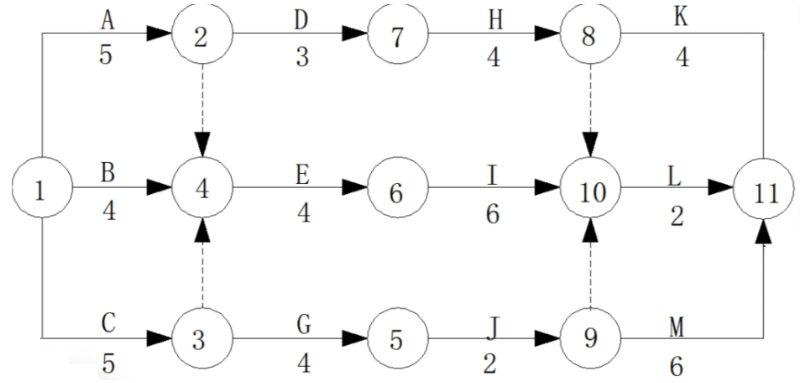

某雙代號網絡(luò )計劃如下圖,關鍵線路有( )條。
A.3 B.1 C.2 D.4
【正確答案】 A
【答案解析】關鍵線路有:A→E→I→L,C→E→I→L,C→G→J→M三條關鍵線路。
【監理工程師·目標控制·2021年試題】
某工程有3個施工過程,分3個施工段組織固定節拍流水施工,流水節拍為2天。各施工過程之間存在2天的工藝間歇時間,則流水施工工期為( )天。A.10 B.12 C.14 D.16【正確答案】 C【答案解析】各施工過程之間存在2天間歇時間。流水施工工期=(3+3-1)×2+2×2=14天。
【咨詢工程師·組織管理·2021年試題】
在工程網絡(luò )計劃中,如果生產性工作A和B之間屬于硬邏輯關系,則表明他們的先后順序是由( )決定的。A.組織關系 B.工藝過程C.勞動力安排需要 D.原材料安排需要【正確答案】 B【答案解析】網絡(luò )圖中工作之間相互制約或相互依賴的關系稱為邏輯關系。邏輯關系包括工藝關系和組織關系。生產性工作間由工藝過程決定的,非生產性工作之間由工作程序決定的先后順序關系叫工藝關系。工藝關系也稱為硬邏輯關系。
【二級建造師·施工管理·2021年試題】

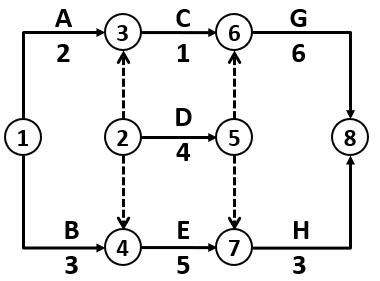

某雙代號網絡(luò )計劃如下圖所示(時間單位:天),存在的繪圖錯誤是( )。
A.有多個起點節點 B.工作標識不一致
C.節點編號不連續 D.時間參數有多余
【正確答案】 A
【答案解析】雙代號網絡(luò )圖中應只有一個起點節點和一個終點節點(多目標網絡(luò )計劃除外),而其他所有節點均應是中間節點。雙代號網絡(luò )圖中的節點必須編號。編號標注在節點內,其號碼可間斷,但嚴禁重復。箭線的箭尾節點編號應小于箭頭節點的編號。一項工作必須有唯一的一個節點及相應的一個編號。
看到這么多輔導都出現了流水施工的身影,是不是想要更完整學習它了,可以關注網校各大輔導,挑選適合自己的課程吧。

- · 寧夏關于做好2025年度監理工程師職業資格考試工作的通知
- · 固定節拍流水施工中,各工序時間如何確定?
- · 如何保證固定節拍流水施工的連續性和均衡性?
- · 非節奏流水施工的特點是什么?
- · 非節奏流水施工適用于哪些工程?
- · 如何確定非節奏流水施工的步距?
- · 寧夏關于做好2024年度監理工程師職業資格考試考務工作的通知
- · 2023年監理工程師土建控制考試試題答案多選題16-20題
- · 2023年監理工程師土建控制考試試題答案36-40題
- · 相鄰施工過程的流水步距不盡相等不是非節奏流水施工的特點嗎?
