2023年監理工程師土建控制考試試題答案36-40題
2023年監理工程師土建控制考試試題答案36-40題
36.工程項目組織依次施工的特點是(?。?。
A.能充分利用工作面進行施工,工期較短
B.能由一個工作隊完成全部工作任務,有利于專業化作業
C.單位時間內利用的施工機具少,有利于調配施工機具
D.專業工作隊連續施工,有利于最大限度地搭接施工
【答案】C
【解析】本題考查的是流水施工方式。依次施工方式具有以下特點:(1)沒有充分地利用工作面進行施工,工期長;(2)如果按專業成立工作隊,則各專業隊不能連續作業,有時間間歇,勞動力及施工機具等資源無法均衡使用;(3)如果由一個工作隊完成全部施工任務,則不能實現專業化施工,不利于提高勞動生產率和工程質量;(4)單位時間內投入的勞動力、施工機具、材料等資源量較少,有利于資源供應的組織;(5)施工現場的組織、管理比較簡單。參見教材P21。
37.流水施工參數中,流水步距的含義是(?。?。
A.相鄰兩個施工過程相繼開始施工的最小間隔時間
B.相鄰兩個施工段相繼開始施工的最小間隔時間
C.相鄰兩個施工過程之間因組織安排需要增加的間隔等待時間
D.相鄰兩個施工段之間因工藝安排需要增加的間隔等待時間
【答案】A
【解析】本題考查的是流水施工參數。流水步距是指組織流水施工時,相鄰兩個施工過程(或專業工作隊)相繼開始施工的最小間隔時間。參見教材P25。
38.關于工程網絡(luò )計劃中關鍵工作的說法,正確的是(?。?。
A.非關鍵線路上無關鍵工作
B.關鍵工作的持續時間最長
C.計劃工期等于計算工期時,關鍵工作無機動時間
D.計劃工期大于計算工期時,關鍵工作自由時差大于零
【答案】C
【解析】本題考查的是雙代號網絡(luò )計劃時間參數的計算。在網絡(luò )計劃中,總時差最小的工作為關鍵工作。特別地,當網絡(luò )計劃的計劃工期等于計算工期時,總時差為零的工作就是關鍵工作。參見教材P50。
39.《卓越績效評價準則》的實質是一種(?。┰u價。
A.標準化導向
B.符合性
C.合格性
D.成熟度
【答案】D
【解析】本題考查的是《卓越績效評價準則》與ISO9000的不同點?!白吭娇?jì)效”模式是成熟度評價,采用目標驅動和績效激勵,對過程績效與結果績效進行診斷,通過對過程績效的評價,可以了解企業處于成熟度的哪個階段。參見教材P54。

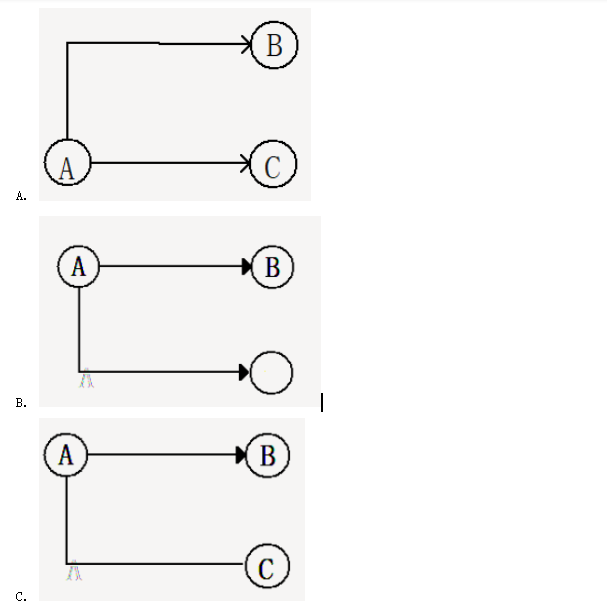

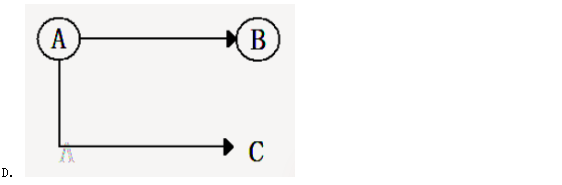

40.下列雙代號網絡(luò )工作路線圖示中,繪圖正確的是(?。?。
【答案】A
【解析】本題考查的是雙代號網絡(luò )圖的繪制。選項B無節點編號,錯誤。選項C出現無箭頭連線,錯誤。選項D節點編號表示方式錯誤。參見教材P38。
