2008年一級建造師考試《建筑工程》習題12

2008-11-20 09:21  來源:  字體:  打印

  1、木材中屬針葉樹的是(  )。
  A、松樹、榆樹、杉樹
  B、松樹、杉樹、柏樹
  C、水曲柳、楊樹、松樹
  D、榆樹、杉樹、柳樹

  2、制造成本法反映了(  )的成本水平,簡化了成本的計算程序,有利于成本的預測和決策。
  A、施工項目
  B、項目經理部
  C、施工班組
  D、施工企業

  3、裝修施工前,應對各部位裝修材料的燃燒性能進行(    )。
  A、復試
  B、復驗
  C、見證試驗
  D、技術交底

  4、建筑裝飾裝修用天然大理石的主要組成礦物為(  )。
  A、長石、石英、云母
  B、白云石、方解石
  C、閃石、輝石、白云石
  D、長石、云母、方解石

  5、某酒店對客房進行改造裝修,裝修面積4000m2。某施工單位根據領取的招標文件和全套施工圖,利用低價投標策略并中標。該施工單位(承包商)于2004年11月18日與業主(發包方)簽訂了固定總價施工合同,總價包干,合同工期為90(日歷天)。合同造價為248萬元,其中已包含風險費。主要裝修材料由業主提供,并運至施工現場。合同規定工程發生設計變更、現場條件變化和工程量增減都不得調整合同價格。
  施工單位于2004年11月25日按照業主的開工指令進場施工,開工后10天,業主對客房的裝修設計進行較大變更,并增加了客房衣柜與窗套施工,并以設計變更形式發給施工單位。該施工單位收到設計變更后,對設計變更引起的工程造價進行預算,增加工程造價約30萬元。該施工單位及時向業主提出30萬元的索賠要求。工程進行了一個月后,業主因資金不到位,不能按期支付工程進度款,口頭要求承包商暫停施工20天,承包商也口頭答應?;謴褪┕ず蟛痪?,2005年元月1 4日至21日,因罕見的暴風雪導致交通受阻,定購的幾種主要裝修材料滯留在運輸途中,不能按時進場,導致停工 7天。施工單位春節期間按有關規定放假7天,沒有施工。施工單位向業主提出順延工期34天。
  問題:
  (1)該工程采用固定總價合同是否合適?為什么?
  (2)該合同的變更形式是否妥當?為什么?
  (3)承包商的索賠要求成立的條件是什么?
  (4)因設計變更引起造價增加承包商提出的索賠要求是否合理?說明原因。
  (5)承包商可以提出的工期索賠應為多少天?說明理由。

  6、按我國《建設工程施工合同(示范文本)》規定,應由發包人完成的工作包括(  )。
  A、土地征用和拆遷
  B、臨時用地申報批準手續
  C、提供工程地質報告
  D、做好現場安全保衛工作
  E、提供工程進度計劃表

  7、網絡(luò )圖的排列方式可以(  )。
  A、按施工段排列
  B、按施工單位排列
  C、按樓層排列
  D、按工作重要程度排列
  E、按專業排列

  8、混凝土澆筑完畢后,應在(  )以?xún)葘炷良右愿采w并保濕養護。
  A、6h
  B、12h
  C、24h
  D、48h

  9、浴室墻面防水高度不低于(  )。
  A、1.5m
  B、1.8m
  C、1.2m
  D、1.0m

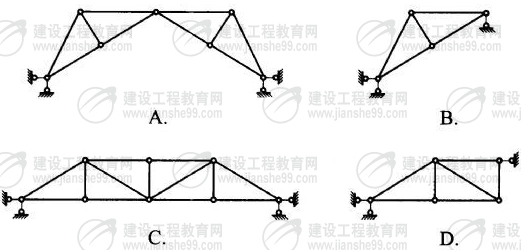

  10、下圖中的結構在沒有外力作用時,(  )仍可能出現內力。

  A、A
  B、B
  C、C
  D、D

  答案

  1、B
  2、B
  3、D
  4、B
  5、(1)該工程項目采用固定總價合同是合適的。固定總價合同適用于工程量不大且能夠按標準計算、設計圖紙完備、工期較短、技術不太復雜、風險不大的項目,該工程基本符合這些條件。
  (2)該合同變更形式不妥。根據《合同法》的有關規定,建設工程合同應當采取書面形式.合同變更亦應當采取書面形式。本案例中業主口頭要求臨時停工,承包商亦口頭答應,是雙方的口頭協議,且事后并未以書面的形式確認,所以該合同變更形式不妥。
  (3)承包商的索賠要求成立必須同時具備如下四個條件:
 ?、倥c合同相比較,已造成了實際的額外費用或工期損失;
 ?、谠斐少M用增加或工期損失的原因不屬于承包商的行為責任;
 ?、墼斐傻馁M用增加或工期損失不應由承包商承擔的風險;
 ?、艹邪淘谑录l(fā)生后的規定時間內提交了索賠的書面意向通知和索賠報告。
  (4)因設計變更提出的索賠要求不合理,原因是:
 ?、俪邪虘搶ψ约壕秃贤募慕忉屫撠?;
 ?、诔邪虘搶ψ约簣髢r(jià)的正確性和完備性負責;
 ?、墼撌┕ず贤瑸楣潭們r(jià)合同,合同約定因設計變更、現場條件變化,工程量增減都不得調整合同價格,因設計變更引起工程造價增加,其相關風險應由承包商承擔。
  (5)承包商可以提出的工期索賠為27天,原因是:
 ?、僖驑I(yè)主資金不到位,不能按期支付工程進度款,要求停工20天,業主對停工承擔責任,順延工期是合理的。
 ?、诤币?jiàn)的暴風雪屬于雙方共同的風險,應延長工期7天。
 ?、鄞汗澠陂g已包含在合同工期內,春節放假是有經驗的承包商能夠預見的,是承包商應承擔的風險,不應考慮其延長工期要求。

  主觀題答案僅供參考
  6、ABC  7、ABCE  8、B  9、B  10、C
