2A314000房屋建筑工程項目進度控制案例分析
1、背景
某工程項目的基礎工程分為三個施工段,其原始資料見表1:
表1
一段 | 二段 | 三段 | |
挖土 | 3 | 3 | 3 |
墊層 | 2 | 2 | 3 |
基礎 | 4 | 4 | 3 |
回土 | 2 | 2 | 3 |
2、問題:
?。?)根據表1繪制流水施工計劃;
?。?)找出該網絡(luò )計劃圖存在的問題
?。?)改正后找出關鍵線路
?。?)說出總時差和自由時差的概念;
?。?)說出關鍵工作和關鍵線路的概念。
?。?)找出關鍵線路

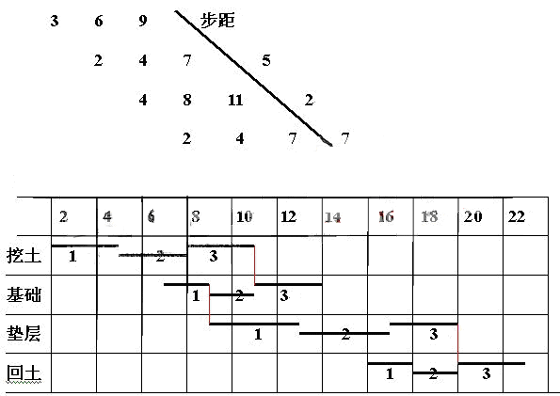

3、解答:(1)流水施工計劃
T=(5+2+7)+7 = 21(天)

?。?)網絡(luò )計劃存在的問題
1)兩個終點節點;
2)8節點前面的工作沒有開始節點;
3)4號重號;
4)3-4箭線沒有箭頭;
5)2-4有雙向箭頭;
6)11——12尾大頭??;
7)9-13的邏輯關系錯誤。

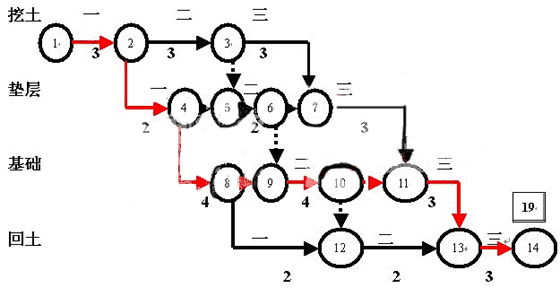

?。?)改正后的網絡(luò )圖如下:
?。?)總時差和自由時差的概念略。
?。?)關鍵工作和關鍵線路的概念略
?。?)關鍵線路是1-2-4-8-9-10-11-13-14工期是19天
