咨詢工程師答疑:施工網絡(luò )計劃
【提問】某工程,業主在招標文件中規定:工期T(周)不得超過80周,也不應短于60周。
某施工單位決定參與該工程的投標。在基本確定技術方案后,為提高競爭能力,對其中某技術措施擬定了三個方案進行比選。方案一的費用為C1=100+4T;方案二的費用為C2=150+3T;方案三的費用為C3=250+2T.這種技術措施的三個比選方案對施工網絡(luò )計劃的關鍵線路均沒有影響。各關鍵工作可壓縮的時間及相應增加的費用見表。
假定所有關鍵工作壓縮后不改變關鍵線路。
[問題]
1.該施工單位應采用哪種技術措施方案投標?為什么?
2.該工程采用問題1中選用的技術措施方案時的工期為80周,造價為2653萬元。
為了爭取中標,該施工單位投標應報工期和報價各為多少?
3.若招標文件規定,施工單位自報工期小于80周時,工期每提前1周,其總報價降低2萬元作為經評審的報價,則施工單位的自報工期應為多少?相應的經評審的報價為多少?
4.如果該工程的施工網絡(luò )計劃如圖所示,則壓縮哪些關鍵工作可能改變關鍵線路?壓縮哪些關鍵工作不會(huì )改變關鍵線路?
這道題第一問,答案是令C1=C2,求得T=50,說工期小于50采用方案一,大于50采用方案二,為什么呢?
【回答】學員hq07mf286538,您好!您的問題答復如下:

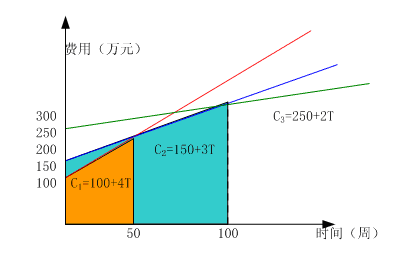

本題給了三個方案的費用函數,都是直線型的,畫在坐標系中,費用為縱軸,工期為橫軸,常數為與縱軸的交點,T前的系數為斜率,令他們兩兩相等,得到的結果就是在兩個函數的交點。您看下圖:
三條直線依次為C1(紅色線)、C2(藍色線)和C3(綠色線),從這三條直線的位置關系您就可以判斷出材第一問的選擇:
您看C1和C2的位置圖,當T小于50周的時候,C2的線在C1上面,說明,C2的費用在此前比C1高,此時選用費用較低的C1方案合適;(也就是圖中紅色區域的位置)但是超過兩者的交點50之后,C1就比C2高了,此時選用費用較低的C2方案就合適了。
同理C2和C3相比的時候也可以這樣判斷。
★問題所屬科目:咨詢工程師——現代咨詢方法與實務
責任編輯:跳跳豆
