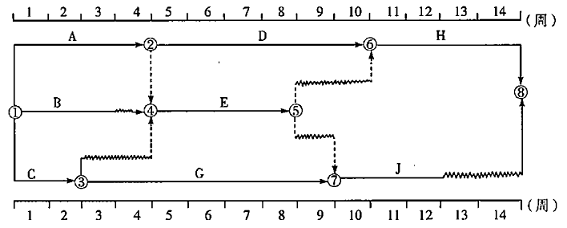

某工程項目雙代號時標網絡(luò )計劃如下圖所示,其中工作E的總時差和
某工程項目雙代號時標網絡(luò )計劃如下圖所示,其中工作E的總時差和自由時差,分別為(。┲。

A.1,1
B.2,0
C.2,1
D.3,2
【正確答案】C
【答案解析】本題考查的是工作順序安排。自由時差=該工作與其緊后工作之間波形線水平投影長度的最小值,E工作的緊后工作有兩個,分別是H工作和J工作,E工作緊后有兩個波形線,其持續時間分別為2和1,那么E的自由時差則為1。而總時差=該工作其后各工作的波形線的持續時間之和的最小值,E工作后的波形線的持續時間分別為E→H(2),E→J(3),那么最小值為2,所以其總時差為2.參見教材P291~294。
