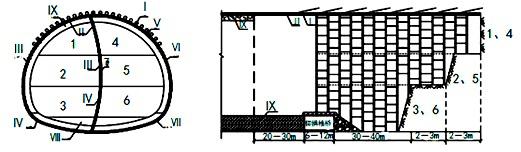

某施工單位承接了10km的山區二級公路工程項目,其中包含一座長800m的雙車道隧道。隧道出口處于淺埋段,在目前施工中圍巖級別較差導致在施工過程中圍巖變形較大,拱頂下沉最大值達到1.6m,因此經建設單位、設計單位、監理單位、施工單位現場勘查后將從目前掌子面DK118+649至DK118+629由原設計臺階法開挖變更為CD法,具體施工流程如下圖所示:


施工單位針對該項目編制了施工方案:
事件一:主要采用鉆爆開挖,并配合人工出渣。
事件二:斷層破碎帶及其影響帶地段初期支護及時封閉成環,根據圍巖量測結果及時施作二次襯砌。
事件三:為了穩定工作面,采取超前大管棚、超前錨桿、超前小管棚、超前預注漿等輔助施工措施進行超前加固。
本題知識點:公路工程項目施工管理
1) 補充隧道施工工序中的工作內容。
【正確答案】 Ⅰ.超前支護;7.拆除中隔墻; Ⅷ.仰拱施工;Ⅸ.二次襯砌。
【答案解析】
本題知識點:公路工程項目施工管理
2) 背景材料中隧道開挖方案變更屬于什么變更,應由誰進行審批?
【正確答案】 屬于較大設計變更,應由省級交通主管部門進行審批。
【答案解析】
本題知識點:公路工程項目施工管理
3) 事件一中的做法是否正確,說明理由。
【正確答案】 不正確,應以人工開挖、人工和機械配合出渣為主,可適當采用控制爆破,以免破壞已完成的臨時支撐隔墻。
【答案解析】
本題知識點:公路工程項目施工管理
4) 事件二中,位移變形達到什么要求時,才能進行二次襯砌。
【正確答案】 ①位移速率明顯收斂,圍巖基本穩定;②產生的各項位移達到總位移量的80%~90%;③周邊位移速率或拱頂下沉速率小于規定值。
【答案解析】
本題知識點:公路工程項目施工管理
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會(huì )盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
