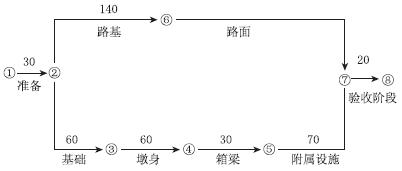

某施工單位中標建設一公路工程,該公路工程包括12km的路基路面和一橋梁工程。其網絡(luò )圖編制如下,并得到監理工程師的批準。

路基施工中需要10多萬m3的土方,填方采用松散的砂性土和黏土,含水量在25%左右。土方料場距填方處在200~300m左右。
合同約定工期為300天,每提前1天獎勵5000元,每延誤1天罰款10000元。為加快施工進度,施工單位決定路面的基層和面層分成三段進行施工,基層每段的持續時間為25天,面層每段的持續時間為15天。
本題知識點:公路工程項目施工管理
1) 路基土方施工應選用何種機械?說明理由。
【正確答案】 路基土方作業應選用鏟運機。鏟運機用于中距離的大規模土方轉運工程,且土質適宜鏟運機切土和運輸。
【答案解析】
本題知識點:公路工程項目施工管理

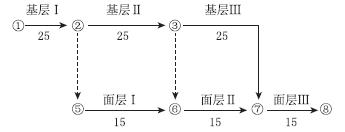

2) 請將路面的網絡(luò )圖補充完整,計算出路面工程的工期。
【正確答案】 路面工程網絡(luò )圖如下所示:

路面工程工期T=25×3+15=90d。
【答案解析】
本題知識點:公路工程項目施工管理
3) 計算網絡(luò )圖總工期,施工單位是得到獎勵還是罰款,其額度為多少?
【正確答案】 T總=30+140+90+20=280天<300天,因此應該得到獎勵,獎勵金額=(300-280)×0.5=10(萬元)。
【答案解析】
本題知識點:公路工程項目施工管理
4) 如果橋梁工程基礎因某種原因由60天變?yōu)?0天,是否影響總工期?說明理由。
【正確答案】 不影響總工期。因為橋梁基礎變?yōu)?0天后,關鍵線路雖然變?yōu)閮蓷l,但總工期沒有增加,仍然為280天。
【答案解析】
本題知識點:公路工程項目施工管理
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會(huì )盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
