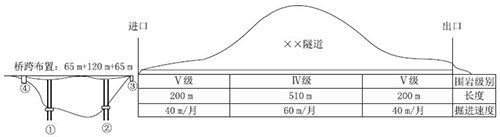

某施工單位承接了二級公路一橋隧相連項目,其中橋梁橋跨布置為(65+120+65)m,③號橋臺緊鄰隧道進口洞門。隧道全長910m,凈寬12m,凈高5m,單洞雙向兩車道,最大埋深100m,進、出口50m范圍內埋深均小于20m(屬淺埋隧道)。橋跨布置與隧道圍巖級別及其長度、掘進速度見圖3所示。

該項目實施過程中發生了如下事件:
事件一:橋梁為T(mén)型鋼構,采用掛籃懸臂澆筑,設計文件要求懸臂澆筑須對稱平衡。中跨、邊跨合攏段長度均為2m,靠近橋臺4m梁段采用現澆施工。
事件二:隧道掘進工期為12個月,采用進、出口雙向開挖,但最后30m為單向開挖。由于受③橋臺施工限制,決定先由A作業隊從出口向進口方向掘進,待③號橋臺施工完成后,立即由B作業隊從進口掘進,且最后30m決定由B作業隊單獨完成。
事件三:洞口工程施工包括以下工序:①截水溝施工;②邊、仰坡開挖;③套拱及長管棚施工;④邊、仰坡防護。
事件四:A作業隊在進洞30m后,現場負責人決定將開挖方法由臺階法改為全斷面法。
本題知識點:公路工程項目施工管理
1) 事件一中,主跨懸臂澆筑施工是否需要在墩梁處采取臨時固結措施?說明理由。
【正確答案】 不需要。理由:該題干已經說明是T形鋼構,所以梁與墩之間是沒有支座的,是連接在一起的,故無需做臨時固結。
【答案解析】
本題知識點:歷年真題
2) 事件一中,邊跨4m現澆梁段應采用何種方法施工?說明本橋合攏順序。
【正確答案】 支架法。設計無要求時,一般先邊跨,再中跨。
【答案解析】
本題知識點:歷年真題
3) 事件二中,為保證隧道掘進工期,③號橋臺施工最遲應在A(yíng)作業隊掘進開工后多少個月完成?(列式計算,計算結果小數點后保留1位)
【正確答案】 A或B作業隊施工完 隧道需要200/40+510/60+200/40=18.5月
最后的30m單向開挖需要30/60=0.5月
設A作業隊開挖X個月,B作業隊開始挖掘進口,也就是③號橋臺施工完畢。
12=X+0.5+(18.5-X-0.5)/2,求得X=5.0個月。
【答案解析】
本題知識點:歷年真題
4) 寫出事件三中洞口工程施工的正確順序。(用編號表示即可)
【正確答案】 正確順序:①②④③。
【答案解析】
本題知識點:歷年真題
5) 事件四中,改變后的開挖方法是否合理?說明理由。
【正確答案】 不合理。因為淺埋隧道處的開挖不能用全斷面法,淺埋隧道長度為50m,A作業隊開挖進洞30m就改變施工方法,并沒有超過50m。
【答案解析】
本題知識點:歷年真題
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會(huì )盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
