背景:
某新建一級公路工程K11+120~K12+260合同段位于海拔3000m以上的地區,路面結構設計示意圖如下圖所示。該合同段工程與其他工程或已有道路無交叉,依據交通運輸部頒布的《公路工程基本建設概預算編制辦法》(JTGB06-2007)、《公路工程預算定額》(JTG/TB06-02-2007)編制的該工程施工圖預算,其中K11+120~K12+120底基層工程量為:22300m2(底基層平均面積)。

廠拌基層穩定土混合料的定額如下表所示,各定額分項預算價格分別為:
人工:80元/工日;穩定土混合料:162.72元/m3;水泥:400元/t;水:4元/m3;碎石:80元/m3;3m3 以?xún)容喬ナ窖b載機:1200 元/臺班;300t/h以?xún)确定土廠拌設備:1500元/臺班。

項目部在施工底基層、基層時采用方法有:
(1)采用瀝青混凝土攤鋪機分一層兩幅攤鋪水泥穩定碎石底基層。
(2)采用穩定土攤鋪機分一層兩幅攤鋪水泥穩定碎石基層。
(3)先用輕型兩輪壓路機跟在攤鋪機后及時進行碾壓,后用重型振動壓路機,輪胎壓路機繼續碾壓密實。
項目部于2014年6月至8月完成了該合同段工程所有路面施工,該地區屬于冬Ⅲ區,11月進入冬季。
本題知識點:公路工程項目施工管理,

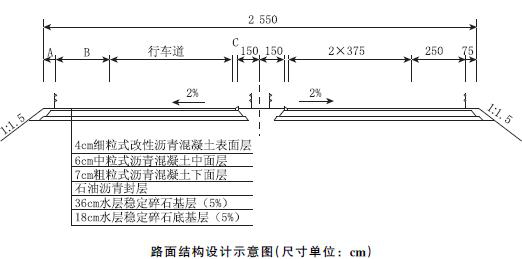

1) 寫出路面結構設計圖中A、B、C的名稱。
【正確答案】 A為土路肩、B為硬路肩、C為路緣帶。
【答案解析】
本題知識點:瀝青路面結構組成,公路工程項目施工管理(歷年真題)
2) 計算K11+120~K12+120段底基層施工需拌制的水泥穩定碎石混合料的數量,并計算該部分廠拌底基層水泥穩定碎石混合料的材料費和施工機械使用費。(計算結果保留小數點后兩位)
【正確答案】 所需數量:22300×(151.15+10.10×3)/1000=4046.34m3
材料費:
方法一:22300×[(16.755×1.117×3)×400+(21+1×3)×4+(220.32+14.69×3)×80]/1000=653158.08元
方法二:22300×0.18×162.72=653158.08元
施工機械使用費:22300×[(0.48×0.03×3)×1200+(0.24+0.02×3)×1500]/1000=25288.20元
【答案解析】
本題知識點:瀝青路面結構組成,公路工程項目施工管理(歷年真題)
3) 該合同段的冬季施工增加費、高原地區施工增加費和行車干擾工程增加費是否需要計?并分別寫出該三項增加費的計算基數構成。
【正確答案】 冬季施工增加費、高原地區施工增加費要記取,行車干擾工程增加費不需要記取。冬季施工增加費計算基數為直接工程費;高原地區和行車干擾費計算基數為人工費加機械費之和為計算基數。
【答案解析】
本題知識點:瀝青路面結構組成,公路工程項目施工管理(歷年真題)
4) 分別判斷底基層、基層施工中3個施工方法是否正確,如不正確,請改正。
【正確答案】 (1)正確。
(2)錯誤,應分兩層進行梯隊攤鋪。
(3)正確。
【答案解析】
本題知識點:瀝青路面結構組成,公路工程項目施工管理(歷年真題)
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會(huì )盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
