背景:

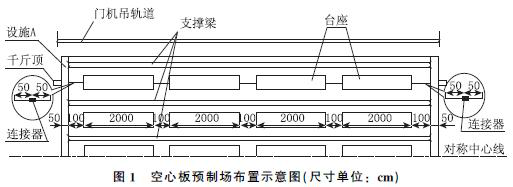

某施工單位承接了一級公路某標段施工任務,標段內有5座多跨簡支梁橋,橋梁上部結構均采用20m先張預應力空心板,5座橋梁共計35跨,每跨空心板數量均為20片。施工單位在路基上設置了如圖1所示的預制場,所有空心板集中預制,為節省費用,編制的施工組織設計中要求張拉端鋼絞線用連接器連接并重復使用。

施工中還有如下事件發生:
事件1:施工單位定制了8套模板(外模8套、充氣式膠囊內模8套)循環重復用,設定每片空心板預制周期為7天,整個預制施工采取平行流水作業,前20片空心板預制施工橫道圖如圖2:

事件2:施工單位制定的空心板預應力施工操作要點如下:
(1)預應力張拉采用兩套千斤頂、油泵施工,張拉前只需分別對千斤頂、油泵進行檢查,即可用于預應力張拉。
(2)預應力張拉采用雙控,以張拉力控制為主,以鋼絞線的計算伸長量進行校核。
(3)混凝土澆筑完成后,按要求及時拆除外模與內模膠囊,采用與空心板同條件養護的試塊進行強度評定。
(4)混凝土試塊達到設計強度的70%時,使用砂輪鋸切斷鋼絞線放張。
事件3:空心板預制中,發現有5片空心板頂板厚度只有7cm,設計厚度為10cm,施工單位立即組織技術人員召開現場會(huì ),排除了外模板制作與安裝、混凝土施工、臺座變形等因素,查找到事故原因后,及時解決了問題。
本題知識點:公路工程項目施工管理
1) 寫出圖1中設施A的名稱,并計算單根鋼絞線理論下料長度。
【正確答案】 A為橫梁,(兩連接器之間的長度)單根鋼絞線理論長度:2000×4+100×4=8400。
【答案解析】
本題知識點:橋梁上部結構支架施工,公路工程項目施工管理(歷年真題)
2) 事件1中,計算所有空心板預制完成的工期。
【正確答案】 施工工期=34×7+9=247天。
【答案解析】
本題知識點:橋梁上部結構支架施工,公路工程項目施工管理(歷年真題)
3) 逐條判斷事件2中空心板預應力施工操作要點的正誤,并改正錯誤之處。
【正確答案】 (1)錯誤。改正:張拉前,千斤頂、油泵應進行配套檢驗,配套使用。
(2)錯誤。改正:預應力張拉采用雙控,以張拉力控制為主,以鋼絞線的實際伸長量進行校核。
(3)正確。(“及時”兩字有歧義,涉及缺少條件)
(4)錯誤。改正:混凝土試塊達到設計強度的75%時,使用砂輪鋸切斷鋼絞線放張。
【答案解析】
本題知識點:橋梁上部結構支架施工,公路工程項目施工管理(歷年真題)
4) 事件3中,分析空心板頂板厚度不夠的原因。
【正確答案】 內模位置偏差、內模變形導致。
【答案解析】
本題知識點:橋梁上部結構支架施工,公路工程項目施工管理(歷年真題)
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會(huì )盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
