某公路工程于2013年6月簽訂合同并開始施工,合同工期為30

2018-12-18 17:32  建設工程教育網整理  【  【打印】【我要糾錯】

  背景資料:

  某公路工程于2013年6月簽訂合同并開始施工,合同工期為30個月。2014年1月開始橋梁上部結構施工。承包人按合同工期要求編制了橋梁上部結構混凝土工程施工進度時標網絡(luò )計劃(如下圖5所示),該部分各項工作均按最早開始時間安排,且等速施工,監理工程師批準了該計劃。



某公路工程于2013年6月簽訂合同并開始施工,合同工期為30



  C工作預應力筋加工所用錨具、夾具和連接器進場時,按出廠合格證和質量證明書檢查了其錨固性能類別、型號、規格及數量。預應力筋張拉程序按照:0→初應力→σcon(錨固)進行。C工作完成后,駐地監理工程師對計量結果進行了審查,簽字確認后,承包人報業主申請支付工程款。

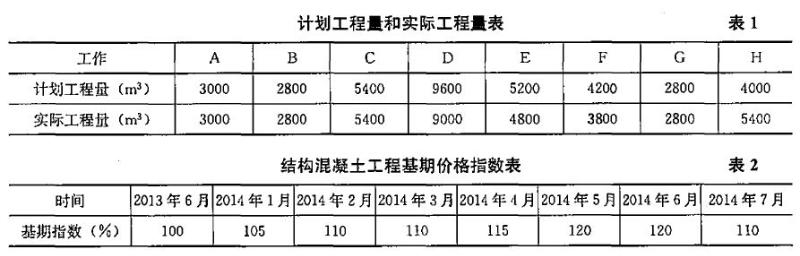

  施工期間,工作D、E、F的實際工程量與計劃工程量相比有所減少,但實際工作持續時間與計劃持續時間相同。由于業主修改匝道設計,致使H工作推遲開工一個月,另外由于工程量增加,致使該工作的持續時間延長了一個月。各工作的計劃工程量與實際工程量見表5-1。

  合同約定,橋梁上部結構混凝土工程綜合單價為1000元/m3,按月結算。結算價按項目所在地結構混凝土工程價格指數進行調整,項目實施期間各月結構混凝土工程基期價格指數見表5-2(2013年6月為基期)。項目所在地每年7月份進入雨季。



某公路工程于2013年6月簽訂合同并開始施工,合同工期為30



  承包人在申請H工作工程款時提出了費用索賠,包括:不可辭退工人窩工費、施工機具窩工費、雨季施工增加費、現場管理費、利潤、增加的利息支出等,同時還提出了工期索賠。

  本題知識點:公路工程項目施工管理,

  1) 本網絡(luò )計劃中,E工作的自由時差和總時差各為多少個月?

  【正確答案】 E工作的自由時差為零;總時差為1個月。

  【答案解析】

  本題知識點:公路工程項目施工管理,

  2) 預應力筋加工所用錨具、夾具和連接器進場時,除背景中所做的檢查外,還應做哪些檢驗或試驗?預應力筋張拉程序是否正確?說明理由。

  【正確答案】 還應做:外觀檢查、硬度檢驗、靜載錨固性能試驗(或生產廠提供的靜載錨固性能報告)。

  不正確;因為未超張拉(或:張拉力未達到1.05σcon)以及未持荷(5min)。

  【答案解析】

  本題知識點:公路工程項目施工管理,

  3) C工作的計量程序是否正確,說明理由。駐地監理工程師對計量結果審查的主要內容有哪些?

  【正確答案】 不正確。因為缺少總監審定,只有經總監理工程師審查批準的工程項目,才予以支付工程款。

  駐地監理工程師對計量結果的審查主要有:一是計量的工程質量是否達到合同標準;二是計量的過程是否符合合同條件。

  【答案解析】

  本題知識點:公路工程項目施工管理,

  4) 承包人針對H工作提出的費用索賠,哪些無法獲得監理支持?說明理由。針對本網絡(luò )計劃,承包人可以索賠的工期為多少個月?

  【正確答案】 雨季施工增加費、利潤無法獲得支持。

  理由是:雨季施工增加費采用全年攤銷的方法,無論是否在雨季施工,均按規定的取費標準計取,不再單獨計算。

  工期延誤沒有引起工程量的減少,利潤已含在綜合單價中,沒有影響利潤計取。

  可以索賠工期一個月。

  【答案解析】

  本題知識點:公路工程項目施工管理,

  5) 計算工作H各月的已完工作預算費用和已完工作實際費用。

  【正確答案】 H工作5-7月份每月完成工程量為:5400m3/月÷3=1800m3/月。

  H工作5-7月份每月已完工作預算費用均為:1800m3/月×1000元/m3=180萬元。

  H工作已完工作實際費用。

  5月份:180萬元×120%=216萬元

  6月份:180萬元×120%=216萬元

  7月份:180萬元×110%=198萬元

  【答案解析】

  本題知識點:公路工程項目施工管理,

  6) 計算2014年6月末的費用偏差(CV)和進度偏差(SV)。

查看答案解析

  【正確答案】

某公路工程于2013年6月簽訂合同并開始施工,合同工期為30

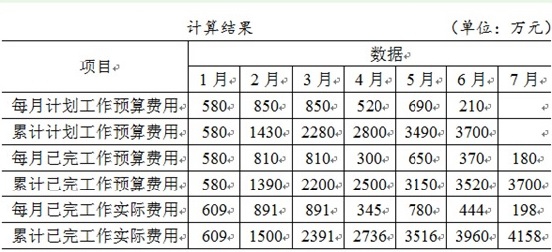

  6月末累計已完工作預算費用:3520萬元

  已完工作實際費用:3960萬元

  計劃工作預算費用:3700萬元

  費用偏差(CV)=已完工作預算費用—已完工作實際費用=3520-3960=-440萬元。費用超支440萬元。

  進度偏差(SV)=已完工作預算費用—計劃工作預算費用=3520-3700=-180萬元。進度拖后180萬元。

  【答案解析】

  本題知識點:公路工程項目施工管理,

收藏分享:論壇
分享到:
舉一反三:
與某公路工程于2013年6月簽訂合同并開始施工,合同工期為30類似的試題有
版權聲明

  1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
  2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會(huì )盡快予以處理。
  本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
  3、本網站歡迎積極投稿。
