鋼纖維混凝土路面綜合施工

2010-03-23 08:55    【  【打印】【我要糾錯】

  內容提要:通過對鋼纖維混凝土在工程施工過程中各項技術要求的介紹,使大家掌握鋼纖維混凝土的結構特性,熟悉鋼纖維混凝土的施工工藝,從而控制好施工質量,保證工程施工的順利進行。

  一、鋼纖維混凝土的定義

  用適量的均勻、亂向分散短鋼纖維增強并具有可澆灌或可噴射的普通混凝土稱為鋼纖維混凝土。

  原材料:制備普通鋼纖維混凝土主要使用低碳鋼的鋼纖維,而制備鋼纖維耐火混凝土,則必須使用不銹鋼纖維。最普通的鋼纖維是圓截面的長直纖維,但為改善纖維與水泥基材的界面粘結可把鋼纖維制成各種特殊的形狀如:波形、啞鈴形、端部帶鉤的、扁平的、表面凸凹狀的與卷曲狀的;水泥一般使用425號、525號普通硅酸鹽水泥,配制高強度鋼纖維砼可使用625號以上的硅酸鹽水泥或明礬石水泥;沙石粒徑為0.15-0.5;石子最大粒徑一般不大于15mm,對于噴射砼石子粒徑一般不大于10mm;外加劑宜選用優質減水劑,但應符合有關外加劑的質量規定要求,嚴禁摻加氯鹽。為降低水灰比,改善拌和物的和易性,可使用減水劑或塑化劑。

  鋼纖維砼使用領域:

  1.噴射法:隧道襯砌、護坡加固、水渠及某些構筑物和建筑物的修復;

  特性:抗裂、滲、沖擊、剪、凍融。

  優點:省去掛網、焊接等工序,加快施工進度,降低噴射層厚度,延長使用壽命,降低造價。

  2.泵送灌注法:地下鐵道殼體及下水道;

  特性:抗裂、耐地面動載、耐疲勞、抗滲。

  優點:加快掘地率、減輕工人體力勞動、可能降低造價。

  3.普通澆灌法:道路工程、防爆、防震工程、水利、窯爐;

  4.預制品:建筑工程、土木工。

  二、施工準備

  施工前應認真熟悉圖紙,熟悉各部位做法及樁號,熟悉掌握平曲線要素點,豎曲線要素點的計算方法,編制詳細的施工組織設計。

  在甲方交樁后,及時復核并增加中線樁點,將主要中線樁平曲線要素點引測到道路兩側永久性標識上;對甲方提供的水準點進行復核并增加控制點,從而建立高程控制網,每間隔80米在道路兩側交錯布置水準點,并將里程樁號(整樁號)標注在道路兩側永久性標識上以便今后查找。

  三、施工工藝

  引標樁——下水管施工——路基施工——基層施工——路面鋼纖維混凝土施工——路面壓紋——澆水養護——切割縮縫

  四、道路施工

  4.1下水施工

  道路施工前,首先進行下水施工。下水工程主要控制點:C20砼、平基高程、管內底高程、回填。下水管采用專業廠家供貨加工,所供產品必須有合格證及產品質量保證書。安管接口應嚴密、平順,對管子的接口進行鑿毛處理,并灑水濕潤再進行護幫、抹帶施工。

  4.2路基施工

  道路填方區施工,填方分層碾壓,每層厚度控制在25-30厘米之間,路基土方攤鋪平整及碾壓時,每層均應按規范要求做成2%-4%的橫向坡度,以利路基排水;路基填筑達到標高時,再按圖紙要求進行找坡,施工中填方最佳含水量控制在2%以?xún),壓?shí)系數0.95,施工中視具體情況可采用暫緩碾壓、開槽晾曬、換土等方法進行處理;路基壓實度是關鍵,施工時采用12T壓路機進行路基碾壓,第一遍碾壓采用不振動碾壓,先慢后快,第二遍碾壓采用振動碾壓,碾壓時由弱振到強振,橫向接頭重疊0.4-0.5米,確保無漏壓無死角,碾壓要均勻;路基碾壓后按設計坡度進行人工整平,嚴格控制平整度、路床寬度、中線高程、邊線高程;施工中為控制高程可待路床高度到位后進行打樁,每10米整樁號分設中線樁、邊線樁,并標明高程。

  4.3基層施工

  道路基層采用廠拌水泥穩定碎石,由廠家集中攪拌,并出具出廠合格證及配合比報告單,水泥穩定碎石層運至施工現場后進行人工輔助攤鋪,攤鋪前路基要灑水濕潤,采用15T壓路機碾壓,碾壓過程中嚴禁壓路機在已完成或正碾壓路段上掉頭或急剎車,灑水養生,保持結構表層經常濕潤。

  4.4面層施工

  基層施工完成后,即開始鋼纖維混凝土面層模板支設,首先將引測到兩測永久性標識上的中樁恢復到道路中心線上,并按每10米設置中樁、邊樁及平曲線要素點立樁,并根據各點設計高程拉線支模,模板采用帶固定孔的槽鋼,并應平齊、直順、無翹曲現象。模板交叉口應嚴密整齊,支模采用三角支撐在外側支模,內側采用鋼筋柱支撐,支模完成后需校驗直順度、支模高程等;同時檢驗寬度并考慮漲模系數,鋼筋嚴格按設計要求加工,按設計要求設置縱向邊沿鋼筋,在脹縫或剛柔相接處設置邊緣鋼筋與角隅鋼筋,埋設位置要準確,綁扎要規范,在支模高程、直順度、基層壓實度滿足設計要求并經驗收合格后方可進行混凝土澆注,混凝土施工前要在模板上刷脫模劑,經業主,監理單位驗收合格的隱蔽資料要做好記錄。

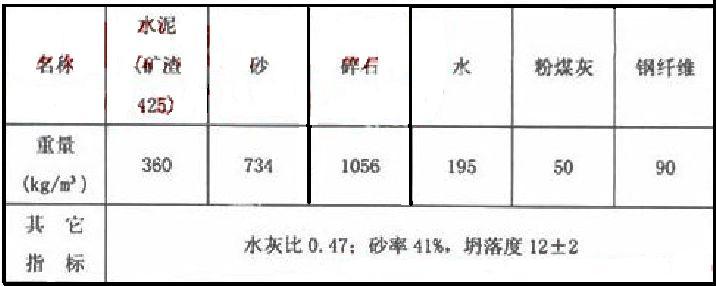

  混凝土的工作性能應滿足流動性、可塑性、穩定性、和易性,C30混凝土配合比為

  混凝土進場,施工人員應隨時抽查其坍落度,鋼纖維混凝土中鋼纖維質量與拌和量對鋼纖維混凝土強度起著至關重要的作用,攪拌必須均勻,施工中應及時將鋼纖維攪拌不均,鋼纖維強度不足,鋼纖維集結成團的混凝土立即予以退場,保證鋼纖維混凝土的質量;炷翝沧⒉捎萌斯備,插入式振動棒振搗,振搗時振點要均勻,振搗要密實,對邊模部分要充分振搗,但大面積振搗只需要振至泛漿無氣泡即可,不宜過度振搗,否則,鋼纖維會(huì )隨著混凝土漿的泛起而大量浮于表面,在后期拉紋時容易被帶出,鋼纖維混凝土澆注間隔時間不宜超過30分鐘,澆注過程中應保護好傳力桿,長短一致,水平,不得傾斜。振動棒振搗后采用振動梁振平壓實,振動梁應連續緩進,不能往復拖動,以2米/分鐘速度拖動,再用滾筒滾壓后,用鐵抹子初步抹平,并對缺漿及不平整處及時補漿抹平,混凝土初凝后方可進行第二次抹光,抹光應均勻、平整,并由一側抹向另一側,處理好平整度及坡度,混凝土快到終凝時,進行第三次抹光,面層上的鋼纖維應剔除。

  壓紋采用壓紋機壓紋,壓紋時間應根據外部氣溫狀況而定,一般應以用手指輕壓而混凝土無明顯痕跡為準,壓紋過早會(huì )紋跡過深,破壞混凝土面層并將鋼纖維絲拉出;壓紋紋路應與縱縫垂直,兩次壓紋紋路應平行,間距應同壓紋機紋路間距相同,不得出現紋路交叉,寬度偏大等現象,壓紋時用力要均勻、平順,同時要掌握好壓紋速度,動作要迅速才能保證紋路質量,禁止混凝土凝固后才壓紋;炷两K凝后覆蓋草袋灑水養護。終凝后24小時及時切縮縫,切縫前先彈線,保證順直并與縱縫垂直,切縫深度要符合設計要求,禁止切到鋼筋,切縫寬度要均勻,深度一致,不得有夾縫,切縫后及時灌注瀝青。

  五、結束語

  施工過程中應嚴格按照施工方案進行全過程控制,全面掌握鋼纖維混凝土結構特性,熟悉鋼纖維混凝土的施工工藝,控制好施工質量。

收藏分享:論壇
分享到:
相關新聞
  • 特色班
    4大班次+2-3套全真模擬題
    提升學習效果
  • 精品班
    4大班次+2-3套全真模擬題+1套預測試題
  • 實驗班
    3套全真模擬題+2套預測試題+考前沖關寶典
  • 定制班
    3套模擬題+3套預測題+考前沖關寶典+考前重點
  • 移動班
    以知識點為單元授課練習,
    強化重點、難點、考點
版權聲明

  1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
  2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會(huì )盡快予以處理。
  本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
  3、本網站歡迎積極投稿。
