09年造價工程師建設工程技術與計量(土建)精華(160)
2.打樁
打樁是利用樁錘的沖擊克服土對樁的阻力,使樁沉到預定深度或達到持力層。這是最常用的一種沉樁方法。
?。?)打樁機具選擇。打樁機具主要包括樁錘、樁架和動力裝置三部分。樁錘是對樁施加沖擊力,將樁打人土中的主要機具;樁架是將樁吊到打樁位置,并在打樁過程中引導樁的方向,保證樁錘能沿要求方向沖擊的打樁設備;動力裝置包括驅動樁錘及卷?yè)P機用的動力設備。在選擇打樁機具時,應根據地基土壤的性質、工程的大小、樁的種類、施工期限、動力供應條件和現場情況確定。

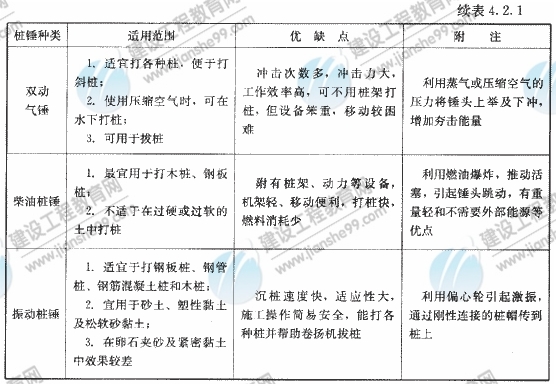

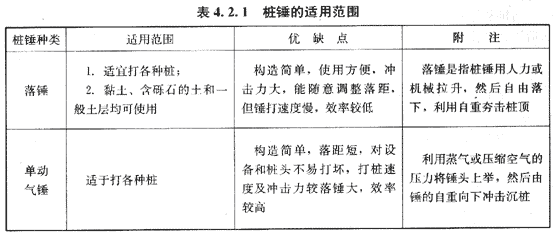

施工中常用的樁錘有落錘、單動氣錘、雙動氣錘、柴油樁錘和振動樁錘。樁錘的適用范圍見表4.2.1。選擇樁架種類與高度,應根據樁錘的種類、樁的長度、施工地點的條件等決定。樁架主要由底盤、導向桿、斜撐、滑輪組等組成。
?。?)打樁前的準備工作。打樁前,應認真處理地上、地下(地下管線、舊有基礎、樹木等)障礙物,打樁機進場及移動范圍內的場地應平整壓實,以使地面有一定的承載力,并保證樁機的垂直度。在打樁前應根據設計圖紙確定樁基軸線,并將樁的準確位置測設到地面。
?。?)確定打樁順序。打樁順序是否合理,直接影響打樁進度和施工質量。確定打樁順序時要綜合考慮到樁的密集程度、基礎的設計標高、現場地形條件、土質情況等。

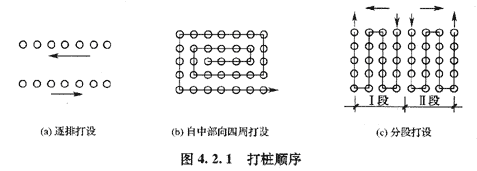

一般當基坑不大時,打樁應從中間開始分頭向兩邊或四周進行;當基坑較大時,應將基坑分為數段,而后在各段范圍內分別進行(見圖4.2.1)打樁應避免自外向內,或從周邊向中間進行。
當樁基的設計—標高不同時,打樁順序宜先深后淺,當樁的規格不同時,打樁順序宜先大后小、先長后短。
?。?)打樁施工。打樁機就位后,將樁錘和樁帽吊起來,然后吊樁并送至導桿內,垂直對準樁位緩緩送下插入土中,垂直度偏差不得超過0.5%,然后固定樁帽和樁錘,使樁、樁帽、樁錘在同一鉛垂線上,確保樁能垂直下沉。在樁錘和樁帽之間應加彈性襯墊,樁帽和樁頂周?chē)鷳?~10mm的間隙,以防損傷樁頂。
打樁開始時,錘的落距應較小,待樁人士至一定深度且穩定后,再按要求的落距錘擊,用落錘或單動汽錘打樁時,最大落距不宜大于1m,用柴油錘時應使錘跳動正常。在打樁過程中,遇有貫入度劇變,樁身突然發生傾斜、移位或有嚴重回彈,樁頂或樁身出現嚴重裂縫或破碎等異常情況時,應暫停打樁,及時研究處理。打樁工程是一項隱蔽工程,為了確保工程質量,必須在打樁過程中做好記錄。
?。?)接樁方法。鋼筋混凝土預制長樁,受運輸條件和打樁架的高度限制,一般分成數節制作,分節打入,在現場接樁。目前,常用的接樁方法有焊接、法蘭或硫黃膠泥錨接。前兩種接樁方法適用于各類土層;后者只適用于軟弱土層。焊接接樁應用最多。
?。?)樁頭處理??招墓軜?,在打完樁后,樁尖以上1~1.5m范圍內的空心部分應立即用細石混凝土填實,其余部分可用細砂填實。各種預制樁在打樁完畢后,為使樁頂符合設計高程,應將無法打入的樁身截去。


- ·一級建造師報名條件知道需要什么嗎?
- ·一級建造師報名知道需要什么條件嗎?
- ·一級建造師執業資格考試報名條件詳情
- ·2019年一級造價工程師每日一練免費在線測試(4.24)
- ·2019年一級造價工程師每日一練免費在線測試(4.23)
- ·2019年一級造價工程師每日一練免費在線測試(4.22)
- ·2019年一級造價工程師每日一練免費在線測試(4.21)
- ·2019年一級造價工程師每日一練免費在線測試(4.20)
- ·2019年一級造價工程師每日一練免費在線測試(4.19)
- ·2019年一級造價工程師每日一練免費在線測試(4.18)
