2010年二級建造師市政資料:懸臂澆筑法

2010-02-26 09:18  來源:  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

  三、懸臂澆筑法

  懸臂澆筑的主要設備是一對能行走的掛籃。

 ?。ㄒ唬仓温?/p>

  懸澆梁體一般應分四大部分澆筑:

 ?。?)墩頂梁段(0號塊);

 ?。?)墩頂梁段(0號塊)兩側對稱懸澆梁段;

 ?。?)邊孔支架現澆梁段;

 ?。?)主梁跨中合龍段。

 ?。ǘ覞岔樞?/p>

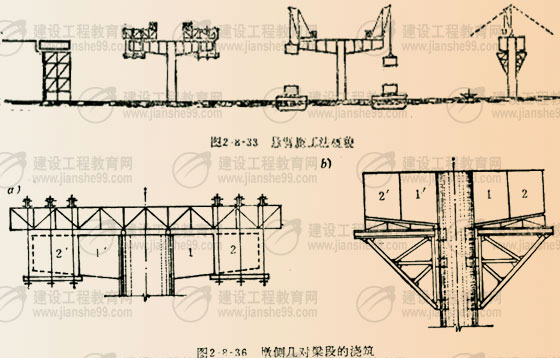

  1.在墩頂托架或膺架上澆筑。號段并實施墩梁臨時固結;

  2.在0號塊段上安裝懸臂掛籃,向兩側依次對稱分段澆筑主梁至合龍前段;

  3.在支架上澆筑邊跨主梁合龍段;

  4.最后澆筑中跨合龍段形成連續梁體系。

  在梁段混凝土澆筑前,應對掛籃(托架或膺架)、模板、預應力筋管道、鋼筋、預埋件、混凝土材料、配合比、機械設備、混凝土接縫處理等情況進行全面檢查,經有關方簽認后方準澆筑。

 ?。ㄈ埨昂淆堩樞?/p>

  1.預應力混凝土連續梁懸臂澆筑施工中,頂板、腹板縱向預應力筋的張拉順序一般為上下、左右對稱張拉,設計有要求時按設計要求施做。

  2.預應力混凝土連續梁合龍順序一般是先邊跨、后次跨、再中跨。

  3.預應力混凝土連續梁體系轉換及支座反力調整,按設計程序要求施工。

 ?。ㄋ模└叱炭刂?/p>

  預應力混凝土連續梁,懸臂澆筑段前端底板和橋面標高的確定是連續梁施工的關鍵問題之一,確定懸臂澆筑段前段標高時應考慮:

 ?。?)掛籃前端的垂直變形值;

 ?。?)預拱度設置;

 ?。?)施工中已澆段的實際標高;

 ?。?)溫度影響。

  因此,施工過程中的監測項目為前三項;必要時結構物的變形值、應力也應進行監測,保證結構的強度和穩定。
