成人伊人电影,成人淫片免费视频95视频,国产高清视频免费,久久99毛片免费观看不卡,夜夜操com,成人久久18免费网站,天天操天天干天天干

關于我們

在線客服

幫助

24小時客服:010-82326699 400-810-5999

建設工程教育網 > 專業資料 > 工藝工法 > 路橋工程 > 正文

路基填筑施工工藝圖

2012-09-26 14:24  建設工程教育網整理  【  【打印】【我要糾錯】

  一、工藝

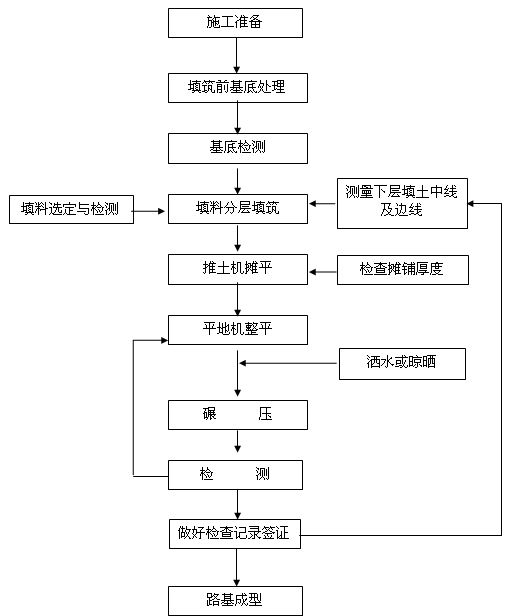

路基填筑施工工藝圖

  二、路基填筑施工說明

  一)路基填筑施工

  1、基底處理及清表

 。1)基底處理填筑前按招標文件技術規范要求,認真做好基底處理,根據基底土質、水文、植被情況及填土高度分別采取相應的處理措施。

 。2)清表施工便道打通之后,用推土機、平地機、挖掘機對路基填筑范圍原地面上的樹木、植物等進行清理,表土清除深度10~30cm,清除的表土雜物堆棄于施工便道對側路基坡腳線與公路界碑之間。

  清表結束后,用平地機進行整平,用壓路機對清表后的原地面進行碾壓,壓實度符合設計及規范的要求,清表質量、壓實度、清表后高程及工程數量報監理工程師檢驗批準。

  2、填料試驗與壓實試驗路基填筑前,選取200m具有代表性的路段,按規范規定的方法對填料進行顆粒分析、含水量與密實度、液限和塑限、有機質含量、承載比(CBR)和擊實等試驗。

  3、填筑作業

 。1)施工放樣開工前,先進行導線、中線、水準點的復測,根據現場實際情況增設必要的導線、水準點。測量成果經監理工程師核準后,再按圖紙放出路基中線、坡腳、邊溝等位置。

 。2)填筑方式路堤采用水平分層填筑,按照橫斷面全寬分成水平層次,逐層向上填筑。

 。3)攤鋪攤鋪作業采用推土機、平地機進行,從路基最低處開始分層平行攤鋪,松鋪層的厚度按路堤試驗段得出的數據確定。一般土方最大松鋪厚度不大于300mm,最小為100mm.(4)碾壓土料攤鋪平整后即開始碾壓,先用推土機或輕型壓路機對松鋪層表面進行預壓,然后再用大噸位振動壓路機壓實。

……

  詳情請下載附件路基填筑施工工藝圖

責任編輯:跳跳豆
收藏分享:論壇
分享到:
相關新聞
  • 特色班
    4大班次+2-3套全真模擬題
    提升學習效果
  • 精品班
    4大班次+2-3套全真模擬題+1套預測試題
  • 實驗班
    3套全真模擬題+2套預測試題+考前沖關寶典
  • 定制班
    3套模擬題+3套預測題+考前沖關寶典+考前重點
  • 移動班
    以知識點為單元授課練習,
    強化重點、難點、考點
版權聲明

  1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
  2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會(huì )盡快予以處理。
  本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
  3、本網站歡迎積極投稿。
