第七章施工工藝與質量控制
地下工程防水與堵漏的方法很多,一般都是根據不同情況采用截、堵、排相結合的方法進行綜合治理。但本工程竣工后投入使用的排水設施主要考慮為排除各出入口敞開部分匯聚的雨水,而沒有充分考慮隧道結構的滲漏水。本工法正是針對“只能防堵、不設引排”的特點,采取“多層設防、集中堵漏”的方法,達到完全止水的目的。
1、主要工序主體防水:第一道為初期支護噴射混凝土防水;第二道為柔性防水板組成的防水層(土工布+PVC 板),內側分區防水設外貼式止水帶;第三道為剛性防水,即C30S8 鋼筋混凝土結構防水及其施工縫、變形縫處理。
輔助防水:初期支護背后回填注漿防水;二次初砌背后回填注漿防水。集中堵漏:利用快凝水泥和水玻璃集中封堵滲漏點,再用改性環氧樹脂封閉臨時引水管。2、初期支護噴射混凝土噴射混凝土不僅起著穩定土體、初期支護的作用,同時也起著堵水抗滲的作用。因此,噴射混凝土的質量必須得到有效控制,以保證強度和抗滲要求。要保證噴射混凝土的質量,須特別注意以下幾個問題(噴射混凝土工藝是很常見的,這里不作贅述):
、 水泥強度等級必須控制在32.5R 以上;
、 細骨料應堅硬,最好用粗砂,細度模數要大于2.5;
、 粗骨料要級配良好,石質堅硬,粒徑在10mm 以下的最好在
80%左右,最大粒徑絕不能大于15mm;
、 速凝劑的初凝時間應小于5min,終凝時間小于10min;
、 干法噴混凝土的混合料一定要隨拌隨噴,杜絕混合料長時間堆放(控制在15min 以?xún)龋。當氣溫高?5°C 時,噴射混凝土2 小時后應噴水養護,養護時間不少于14 天,這對于控制裂紋、保證抗滲性能非常重要;
、 更應該特別強調的是,要堅決防止噴射混凝土的操作工人為了減少回彈量(速度快、粉塵少)而加大速凝劑和水的用量,這對于噴射混凝土的強度和抗滲性能的危害都是相當大的。
3、初支背后回填注漿

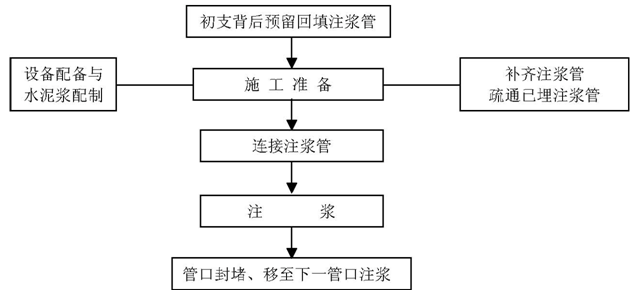

、俟に嚵鞒坛跗谥ёo施作完畢后,為固結拱背松散巖體、填充可能存在的空隙,最大限度地減少地層松動、減少拱背積水滲漏,應分區段在初支完成后2~5 天內進行初期支護背后回填注漿。這是控制初支表面是否大面積滲水的關鍵一環,也是整個防水體系是否取得成功的重要一關。為了盡量減少地下水滲入結構,大量注漿可能會(huì )使得這一工序的工程成本加大,但這會(huì )大大降低后來堵漏的昂貴費用,并使得有效防水成為可能;靥钭{的施工工藝流程如下圖所示……
詳情請下載附件:廣州某人行隧道防水工程施工工法
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會(huì )盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
