2013年監理工程師《案例分析》備考習題(4)
某建設單位和施工單位按照《建設工程施工合同(示范文本)》簽訂了施工合同,合同中約定:建筑材料由建設單位提供:由于非施工單位原因造成的停工,機械補償費為200元/臺班,人工補償費為50元/日工;總工期為120天;竣工時間提前獎勵為3000元/天,誤期損失賠償費為5000元/天。經項目監理機構批準的施工進度計劃如圖5-1所示(單位:天)

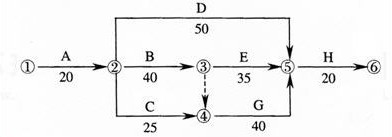

圖5-1施工進度計劃
施工過程中發生如下事件:
事件1:工程進行中,建設單位要求施工單位對某一構件作破壞性試驗,以驗證設計參數的正確性。該試驗需修建兩間臨時試驗用房,施工單位提出建設單位應該支付該項試驗費用和試驗用房修建費用。建設單位認為,該試驗費屬建筑安裝工程檢驗試驗費,試驗用房修建費屬建筑安裝工程措施費中的臨時設施費,該兩項費用已包含在施工合同價中。
事件2:建設單位提供的建筑材料經施工單位清點入庫后,在專業監理工程師的見證下進行了檢驗,檢驗結果合格。其后,施工單位提出,建設單位應支付建筑材料的保管費和檢驗費;由于建筑材料需要進行二次搬運,建設單位還應支付該批材料的二次搬運費。
事件3:①由于建設單位要求對B工作的施工圖紙進行修改,致使B工作停工3天(每停一天影響30工日,10臺班);②由于機械租賃單位調度的原因,施工機械未能按時進場,使C工作的施工暫停5天(每停一天影響40工日,10臺班);③由于建設單位負責供應的材料未能按計劃到場,E工作停工6天(每停一天影響20工日,5臺班)。施工單位就上述三種情況按正常的程序向項目監理機構提出了延長工期和補償停工損失的要求。
事件4:在工程竣工驗收時,為了鑒定某個關鍵構件的質量,總監理工程師建議采用試驗方法進行檢驗,施工單位要求建設單位承擔該項試驗的費用。
該工程的實際工期為122天。
問題:
1.事件1中建設單位的說法是否正確?為什么?
2.逐項回答事件2中施工單位的要求是否合理,說明理由。
3.逐項說明事件3中項目監理機構是否應批準施工單位提出的索賠,說明理由并給出審批結果(寫出計算過程)。
4.事件4中試驗檢驗費用應由誰承擔?
5.分析施工單位應該獲得工期提前獎勵,還是應該支付誤期損失賠償費。金額是多少?
答案與評分標準(20分)
1.不正確(0.5分)。
理由:依據《建筑安裝工程費用項目組成》的規定,(1)建筑安裝工程費(或檢驗試驗費)中不包括構件破壞性試驗費(0.5分);(2)建筑安裝工程中的臨時設施費不包括試驗用房修建費用(0.5分)。
2.(1)要求建設單位支付保管費合理(0.5分)。
理由:依據《建設工程施工合同(示范文本)》的規定(0.5分),建設單位提供的材料,施工單位負責保管,建設單位支付相應的保管費用(0.5分)。
?。?)要求建設單位支付檢驗費合理(0.5分)。
理由:依據《建設工程施工合同(示范文本)》的規定(0.5分),建設單位提供的材料,由施工單位負責檢驗,建設單位承擔檢驗費用(0.5分)。
?。?)要求建設單位支付二次搬運費不合理(0.5分)。
理由:二次搬運費已包含在措施費(或直接費)(1分)中。
3.(1)B工作停工3天:應批準工期延長3天(0.5分),因屬建設單位原因(或因屬非施工單位原因)(0.5分),且工作處于關鍵線路上(0.5分);費用可以索賠(0.5分),應補償停工損失=3天×30工日×50元/工日+3天×10臺班×200元/臺班=10500元(0.5分)。
?。?)C工作停工5天:工期索賠不予批準(0.5分),停工損失不予補償(0.5分),因屬施工單位原因(0.5分)。
?。?)E工作停工6天:應批準工期延長1天(1分),該停工雖屬建設單位原因(0.5分),但E工作有5天總時差(0.5分),停工使總工期延長1天;費用可以索賠(0.5分),應補償停工損失=6天×20工日×50元/工日+6天×5臺班×200元/臺班=12000元(0.5分)。
4.若構件質量檢驗合格,由建設單位承擔(2分);若構件質量檢驗不合格,由施工單位承擔(2分)。
5.由于非施工單位原因使B工作和E工作停工,造成總工期延長4天(1分),工期提前120+4-122=2天(1分),施工單位應獲工期提前獎勵(0.5分),應得金額==2天×3000元/天=6000元(0.5分)。


- ·高分學員分享 如何一年直達監理工程師考試
- ·發包人應在工程開工后的28天內預付不低于當年施工進度計劃。
- ·包工包料工程的預付款的支付比例不宜高于簽約合同價(扣除暫列金額)的( )%。
- ·包工包料工程的預付款的支付比例不得低于簽約合同價(扣除暫列金額)的( )%。
- ·某工程分項工程A,人工費10萬元,材料費15萬元,施工機具使用費8萬元。合同約定,管理費費率為5%,利潤率為7%,稅率為3.48%。
- ·某工程分項工程A,人工費為10萬元,材料費為20萬元,施工機具使用費為15萬元。合同約定,管理費為5%,利潤率為7%(均以人、機費為計算基數)。
- ·在質量管理排列圖中,對應于累計頻率曲線90%~100%部分的,屬于( )影響因素。
- ·下列屬于專業監理工程師的職責的是( )。
- ·項目監理機構必須有規定的人員組成,且專業配套、數量應滿足建設工程監理工作需要,必要時可設( )。
- ·2019年百色監理工程師《建設工程質量、投資、進度控制》及答案解析
