監理工程師《案例分析》歷年詳解(3)

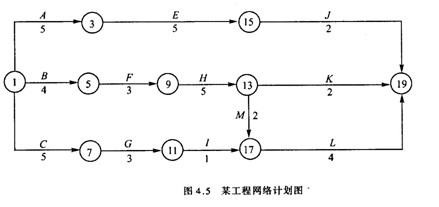

某工程項目合同工期為18個月,施工合同簽訂以后,施工單位編制了一份初始網絡(luò )計劃,如圖4.5所示。
問題:
1.該網絡(luò )計劃能否滿足合同要求?
答案
問題1:

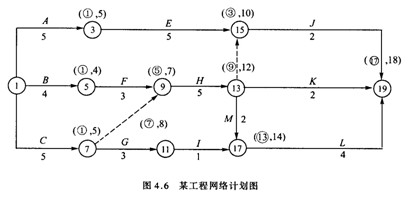

采用標號法計算,如圖4.6; TC=18個月,符合合同要求。
2.由于該工程施工工藝的要求,計劃中工作C,工作H和工作J需共用一臺起重施工機械,為此需要對初始網絡(luò )計劃調整。請繪出調整后的網絡(luò )進度計劃圖(在原圖上作答即可)。
答案: 問題2:
用虛線將節點7與9,節點13與15連起來(注:用實線畫不得分,若用實線畫且在其上標0可得分),如圖4.6所示。
3.該計劃執行了3個月后,施工單位接到業主的設計變更,要求增加一項新工作D,安排在A(yíng)完成之后開始,在E開始之前完成。因而造成個別施工機械的閑置和某些工種的窩工,為此施工單位向業主提出如下索賠:①施工機械停滯費;②機上操作人員人工費;
?、勰承┕しN的人工窩工費。請分別說明以上補償要求是否合理?為什么?
答案:?jiǎn)?wèn)題3:
?。?)補償要求合理。因為是業主原因造成施工單位的損失,業主應承擔費用的補償。
?。?)補償要求不合理。因為機上工作人員人工費已經包含在相應的機械停滯費用之中。
?。?)補償要求合理。因為是業主原因造成施工單位的損失。
4.工作G完成以后,由于業主變更施工圖紙,使工作I停工待圖0.5個月,如果業主要求按合同工期完工,施工單位可向業主索賠趕工費多少?(已知工作I趕工費率12.5萬元/月)?為什么?
答案: 問題4:
業主不應支付趕工費。因為不需要趕工(或因為工作I有5個月的總時差),也能按合同工期完工(或因不影響總工期,或拖延時間在總時差范圍內)。


- ·高分學員分享 如何一年直達監理工程師考試
- ·發包人應在工程開工后的28天內預付不低于當年施工進度計劃。
- ·包工包料工程的預付款的支付比例不宜高于簽約合同價(扣除暫列金額)的( )%。
- ·包工包料工程的預付款的支付比例不得低于簽約合同價(扣除暫列金額)的( )%。
- ·某工程分項工程A,人工費10萬元,材料費15萬元,施工機具使用費8萬元。合同約定,管理費費率為5%,利潤率為7%,稅率為3.48%。
- ·某工程分項工程A,人工費為10萬元,材料費為20萬元,施工機具使用費為15萬元。合同約定,管理費為5%,利潤率為7%(均以人、機費為計算基數)。
- ·在質量管理排列圖中,對應于累計頻率曲線90%~100%部分的,屬于( )影響因素。
- ·下列屬于專業監理工程師的職責的是( )。
- ·項目監理機構必須有規定的人員組成,且專業配套、數量應滿足建設工程監理工作需要,必要時可設( )。
- ·2019年百色監理工程師《建設工程質量、投資、進度控制》及答案解析
