1、采用我國施工合同示范文本,合同實施過程中承包人提出工程變更,須經( )批準。
A.業主
B.設計方
C.工程師
D.項目經理
2、資源管理不包括( )。
A.人力資源管理
B.風險管理
C.材料管理
D.資金管理
3、施工成本計劃中,屬于成本計劃質量指標的是( )。
A.工程項目計劃總成本指標
B.單位工程計劃成本指標
C.施工項目總成本降低率
D.工程項目成本降低額
4、下列關于施工成本管理的說法中,錯誤的是( )。
A.成本責任體系包括組織管理層和項目經理部
B.組織管理層體現效益中心的職能
C.項目經理部發揮成本控制中心的職能
D.施工成本管理應貫穿施工全過程
5、施工預算的編制以( )為依據。
A.施工定額
B.預算定額
C.概算定額
D.概算指標
6、施工成本控制的依據中,反映工程施工成本實際支付情況的是( )。
A.工程承包合同
B.施工成本計劃
C.進度報告
D.工程變更
7、在雙代號網絡(luò )計劃中,如果兩項非生產性工作M和N之間的先后順序關系屬于工藝關系,則說明它們的先后順序是由( )決定的。
A.勞動力調配
B.原材料供應
C.工作程序
D.資金需求
8、雙代號時標網絡(luò )計劃中關鍵線路具有( )的特性。
A.線路上各項工作持續時間之和最小
B.線路上自始至終不出現波形線
C.線路上自始至終不出現虛工作
D.線路上節點編號依次連續

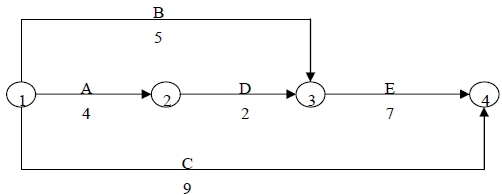

9、已知下列雙代號網絡(luò )圖,其中工作B的總時差為( )天。
A.1
B.2
C.3
D.4
10、在工程網絡(luò )圖中,M工作的最早開始時間為第9天,持續時間為4天,該工作有三項緊后工作,它們最早開始時間分別為第15天、17天、19天,則M工作的自由時差為( )。
A.4天
B.3天
C.2天
D.1天
答案:1.C 2.B 3.C 4.D 5.A 6.C 7.C 8.B 9.A 10.C


- ·2019年一級建造師建設工程法規模擬試題第11題
- ·2019年二級建造師水利實務案例模擬試題(十一)
- ·二級建造師水利水電工程模擬試題(二)參考答案及詳細解析
- ·二級建造師水利水電工程模擬試題(一)
- ·2019年二級建造師市政實務案例模擬試題(十二)
- ·2019年二級建造師建筑實務案例模擬試題(八)
- ·2019年二級建造師建筑實務案例模擬試題(六)
- ·考上一級建造師很厲害么?
- ·關于湖南2019年二級建造師執業資格考試工作有關事項的通知
- ·湖北關于2019年二級建造師執業資格考試(統考卷)工作通知
