2011年一級建造師《市政公用工程》練習題(8)

2011-08-22 16:43  來源:  字體:  打印

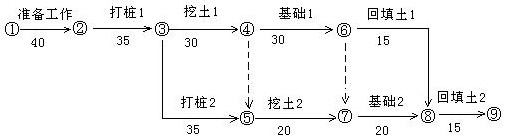

  5、某市政工程,業主與監理、施工單位分別簽訂了工程監理合同和工程施工合同。施工單位編制的進度計劃符合合同工期要求,并得到了監理工程師批準。進度計劃如下圖(單位:d)所示。

  施工過程中,發生了如下事件:
  事件一:由于施工方法不當,打樁1工程施工質量較差,補樁用去20萬元,且打樁1作業時間由原來的35d延長到45d.
  事件二:挖土2作業過程中,施工單位發現一個勘察報告未提及的大型暗濱,增加處理費用2萬元,且作業時間由原來的20d增加到25d.
  事件三:基礎2施工完畢后,施工單位為了搶時間,自檢之后,馬上進行回填土2施工?;靥钔?施工到一半時,監理工程師要求挖開重新檢查基礎2質量。

  問題:
  1.計算網絡(luò )計劃總工期,并寫出網絡(luò )計劃中的關鍵工作。
  2.事件一、事件二發生后,施工單位可索賠的費用和工期各為多少?說明理由。
  3.事件三中,監理工程師要求施工單位挖開回填土進行基礎檢查的理由是什么?

  答案:
  1.網絡(luò )計劃總工期:170d.
  本網絡(luò )計劃的關鍵工作:準備工作、打樁1、挖土1、基礎1、基礎2、回填土2(①→②→③→④→⑥→⑦→⑧→⑨)。
  2.事件一:工期不可索賠;費用不可索賠。
  原因:施工方法不當導致,是施工單位責任。
  事件二:費用可索賠2萬;工期不可賠償。
  原因:事件發生是由于勘察報告不正確,屬建設單位責任。挖土2不在關鍵線路上,作業時間延長時間沒有超過總時差,沒有影響總工期。
  3.事件三中,監理工程師要求施工單位挖開回填土進行基礎檢查的理由:隱蔽工程隱蔽前,施工單位應通知監理單位檢查驗收,未經監理工程師簽字(同意或確認),施工單位不得進行下一道工序施工,監理工程師有權要求施工單位挖開回填土檢查。
