2011年一級建造師《建筑工程》練習題(4)

2011-08-22 16:59  來源:  字體:  打印

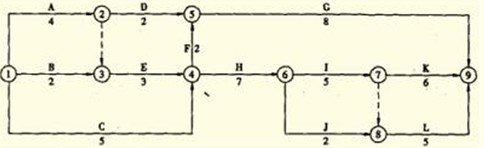

  1、某建設工程合同工期為25個月,施工單位編制的雙代號網絡(luò )計劃圖如圖1所示。

  問題:
  1.該網絡(luò )計劃能否滿足合同工期要求?為什么?為確保工程按期完工,哪些施工過程應作為重點控制對象?為什么?
  2.當該計劃執行7個月后,經監理工程師檢查發現,施工過程C和施工過程D已完成,而施工過程E將拖后2個月。此時施工過程E的實際進度是否影響總工期?為什么?
  3.如果實際進度確實影響到總工期,為保證總工期不延長,對進度計劃的調整方法有哪些?
  4.當施工過程E的實際進度拖后2個月后,如果采取以下兩種調整方案;
 ?。?)組織施工過程H、I、K進行流水施工。各施工過程中的施工段及其流水節拍見表75

表75 各施工過程中的施工階段及其流水節拍

施工過程 施工段及其流水節拍/月
① ② ③
H 2 3 2
I 1 2 2
K 2 3 1

  則施工過程H、I、K的流水施工工期是多少?此時工程總工期能否滿足原合同工期的要求?為什么?
 ?。?)壓縮某些施工過程的持續時間。各施工過程的直接費用率及最短持續時間見表76.

  表76 各施工過程的直接費用率及最短持續時間

施工過程 F G H I J K L
直接費用率 — 10.0 6.0 4.5 3.5 4.0 4.5
最短持續時間 2 6 5 3 1 4 3

  則在不改變各施工過程邏輯關系的前提下,原進度計劃的最優調整方案是什么?為什么?此時直接費用將增加多少萬元?

  答案:

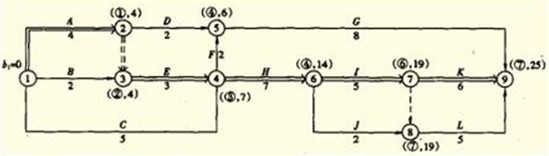

  1.題中所提網絡(luò )計劃能滿足合同工期要求。因為用標號法計算,原網絡(luò )計劃的計算工期為25個月,如圖64所示,等于合同工期。工作A.E.H、I、K應作為重點控制對象,因為其為關鍵工作。

  2.影響總工期,且影響2個月,因為E工作的總時差為0.
  3.調整方法有兩種:第一種改變某些工作之間的邏輯關系,縮短工期。第二種,壓縮關鍵工作的持續時間,縮短工期。
  4.(1) 工作H;2、5、7
  工作I:1、3、5
  工作K:2、5、6
  工作H與工作I的步距計算:
  工作H與工作I的步距為4個月。
  工作I與工作K的步距計算;
  工作I與工作H的步距為1個月。
  施工過程H、I、K的流水施工工期=∑K+∑tn=[(4+1)+6]月=11月
  施工過程H、I、K進行流水施工以后,原關鍵線路A→E→H→I→K的總持續時間為(4+3+2+11)月=20關鍵線路發生變化,新的關鍵線路有兩條,即線路A→E→H→J→L和線路A→E→H→I→L,計算工期都等于23個月(分別4+3+2+4+5+5=23;4+3+2+7+2+5=23),滿足合同工期要求。
 ?。?)原進度計劃的最優調整方案是先將關鍵工作K壓縮1個月,再將關鍵工作I壓縮1個月。
  第一次壓縮之前,在關鍵線路H→I→K上,關鍵工作K的直接費率最小,所以將關鍵工作K壓縮1個月,增加直接費4萬元,壓縮后關鍵線路有2條,即線路H→I→K和線路H→I→L,此時有3種壓縮方案,即壓縮工作H、工作I和同時壓縮工作K、L,由于壓縮工作I的直接費最小,所以將工作I壓縮1個月,增加直接費4.5萬元。經過兩次壓縮后,計算工期為25個月,總計增加直接費8.5萬元。
