2011年一級建造師《公路工程》講義:鉆孔灌注樁施工
?。ǘ┿@孔灌注樁施工
1.鉆孔灌注樁的特點
2.鉆孔灌注樁施工的主要工序
鉆孔灌注樁施工的主要工序有:埋設護筒、制備泥漿、鉆孔、清底、鋼筋籠制作與吊裝以及灌注水下砼等。
?。?)埋設護筒:護筒能穩定孔壁、防止坍孔,還有隔離地表水、保護孔口地面、固定樁孔位置和起到鉆頭導向作用等。
護筒要求堅固耐用,不漏水,其內徑應比鉆孔直徑大(旋轉鉆約大20cm,潛水鉆、沖擊或沖抓錐約大40cm),每節長度約2~3m.一般常用鋼護筒,在陸上與深水中均能使用,鉆孔完成,可取出重復使用。在深水中埋設護筒時,先打入導向架,再用錘擊或振動加壓沉人護筒。護筒深度視土質與流速而定。護筒平面位置的偏差不得大于5cm,傾斜度不得大于1%。
?。?)泥漿制備 具有浮懸鉆渣、冷卻鉆頭、潤滑鉆具,增大靜水壓力,并在孔壁形成泥皮,隔斷孔內外滲流,防止坍孔的作用。
?。?)鉆孔 一般采用螺旋鉆頭或沖擊錐等成孔,或用旋轉機具輔以高壓水沖成孔,常用的方法是:正循環回轉法、反循環回轉法、潛水電鉆法、沖抓錐法、沖擊錐法。
● 正循環回轉法。其特點是鉆進與排渣同時連續進行,在適用的土層中鉆進速度較快,但需設置泥漿槽、沉淀池等,施工占地較多,且機具設備較復雜。

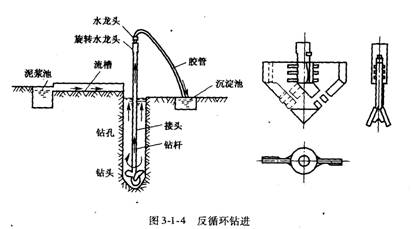

● 反循環回轉法:其鉆進與排渣效率較高,但接長鉆桿時裝卸麻煩,鉆渣容易堵塞管路。另外,孔壁坍塌的可能性較正循環法的大,為此需用較高質量的泥漿。
?。?)孔徑檢查與清孔:鉆孔的直徑、深度和孔形直接關系到成樁質量,是鉆孔樁成敗的關鍵。為此,除了鉆孔過程中嚴謹操作、密切觀測監督外,在鉆孔達到設計要求深度后,應采用適當器具對孔深、孔徑、孔形等認真檢查,符合設計要求后,填寫“終孔檢查證”。
● 清孔的方法有抽漿法、換漿法、掏渣法、噴射清孔法以及用砂漿置換鉆渣清孔法等,應根據設計要求、鉆孔方法、機具設備和土質條件決定。其中抽漿法清孔較為徹底,適用于各種鉆孔方法的灌注樁。
● 清孔的質量要求:對支承樁(柱樁、嵌巖樁),宜用抽漿法清孔,并宜清理至吸泥管出清水為止。灌注混凝土前,孔底沉淀土厚度不得大于500mm.若孔壁易坍塌,必須在泥漿中灌注混凝土時,建議采用砂漿置換鉆渣清孔法,清孔后的泥漿含砂率不大于4%。沉淀土厚度測量方法可在清孔后用取樣盒(開口鐵盒)吊到孔底,待到灌注混凝土前取出,直接量測沉淀在盒內的沉渣厚度。
?。?)灌注混凝土
在土中形成一定直徑的井孔,達到設計標高后,將鋼筋骨架(籠)吊入井孔中,灌注混凝土形成為樁基礎。
