2011一級建造師《公路》講義:剛構橋施工特點
剛構橋施工特點
一、平衡懸臂施工
平衡懸臂施工可分為:懸臂澆筑法與懸臂拼裝法施工,前者是當橋墩澆筑到頂以后,在墩頂安裝腳手鋼桁架,并向兩側伸出懸臂以供垂吊掛籃,實施懸臂澆筑(掛籃是主要施工設備);后者是將梁逐段分成預制塊件進行拼裝,穿束張拉,自成懸臂。
二、懸臂梁起步段施工
為拼裝掛籃或吊機,需在墩柱兩側先采用支撐托架澆筑一定長度的梁段。其施工托架可根據墩身高度、承臺形式和地形情況,分別支承在墩身、承臺或經過加固的地面上。掛籃由主桁架、懸吊系統、錨固系與平衡重、行走系統以及工作平臺底模架等所組成。掛籃 設置除應保證強度安全可靠外,還應滿足變形小、行走方便、錨固、裝拆容易以及各項施工作業的操作要求,并注意安全防護設施。
三、箱梁混凝土的澆筑(懸臂澆筑)
可視箱梁截面高度情況采用一次或兩次澆筑法。
澆筑肋板混凝土時,兩側肋板應同時分層進行。澆筑頂板及翼板砼時,應從外側向內側一次完成,以防發生裂縫。
當箱梁截面較大(或靠近懸臂根部梁段),節段混凝土數量較多,每個節段可分兩次澆筑,先澆底板到肋板的倒角以上,再澆筑肋板上段和頂板,其接縫按施工縫要求處理。
四、懸臂拼裝
懸臂拼裝主要工序的主要工序包括:塊件預制、移運、整修、吊裝定位、預應力張拉、施工接縫處理等,各道工序均有其不同的要求,并對整個拼裝質量具有密切影響。
五、塊件拼裝接縫

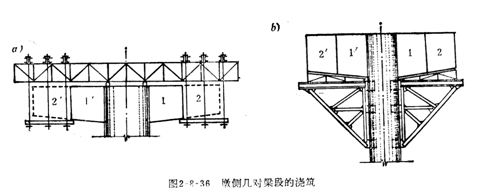

塊件拼裝接縫一般為濕接縫與膠接縫兩種。濕接縫用高強細石混凝土,膠接縫則采用環氧樹膠為接縫料。由于1號塊的安裝對控制該跨節段的拼裝方向和標高非常關鍵,故1號塊與0號塊之間的接縫多以采用濕接縫以利調整1號塊位置。
