2011年造價工程師《案例分析》模擬試題(5)
某項工程項目施工合同于2006年12月簽訂,合同工期為18個月,合同自2007年1月開始施工,施工單位按合同要求編制了混凝土結構工程施工進度時標網絡(luò )圖(圖5-1),并經監理工程師審核批準。

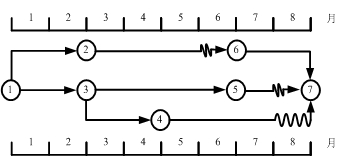

圖5-1 工程時標網絡(luò )計劃圖
該項目的各項工作均按照最早開始時間安排,且各項工作每月所完成的工程量相等,即均衡進度。各工作的計劃工程量和實際工程量如表5-1所示。工作D、E、F的實際工作持續時間與計劃工作持續時間相同。
各單項工程的計劃工程量和實際工程量 表5-1
單項工程 | A | B | C | D | E | F | G | H |
計劃工程量(m3) | 8600 | 9000 | 5400 | 10000 | 5200 | 6200 | 1000 | 3600 |
實際工程量(m3) | 8600 | 9000 | 5400 | 9200 | 5000 | 5800 | 1000 | 5000 |
合同規定,混凝土結構工程綜合單價為1000元/m3,按月結算。結算價按項目所在地混凝土結構工程價格指數進行調整,項目實施期間各月的混凝土結構工程價格指數如表5-2所示。
混凝土結構工程價格指數表 表5-2
時間 | 1月 | 2月 | 3月 | 4月 | 5月 | 6月 | 7月 | 8月 | 9月 |
混凝土結構工程價格指數(%) | 115 | 105 | 110 | 115 | 110 | 110 | 120 | 110 | 110 |
施工期間,由于建設單位原因使工作H的開始時間比計劃的開始時間推遲了一個月,并由于工作H工程量的增加使該工作的工作持續時間延長了一個月。
問題:
?。?)按施工進度計劃編制資金使用計劃,將結果填入表格中。
?。?)計算工作H各月的已完工程計劃費用和已完工程實際費用。
?。?)計算8月末的費用偏差和進度偏差(用費用額表示)。


- ·2019年一級造價工程師每日一練免費在線測試(6.4)
- ·2019年一級造價工程師每日一練免費在線測試(6.3)
- ·2019年一級造價工程師每日一練免費在線測試(6.2)
- ·2019年一級造價工程師每日一練免費在線測試(6.1)
- ·2019年一級造價工程師每日一練免費在線測試(5.31)
- ·2019年一級造價工程師每日一練免費在線測試(5.30)
- ·2019年一級造價工程師每日一練免費在線測試(5.29)
- ·2019年一級造價工程師每日一練免費在線測試(5.28)
- ·2019年一級造價工程師每日一練免費在線測試(5.27)
- ·2019年一級造價工程師每日一練免費在線測試(5.26)
