(四)背景資料

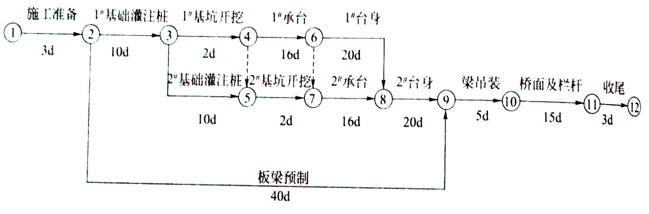

某市政跨河橋上部結構為長l3 m單跨簡支預制板梁,下部結構由灌注樁基礎、承臺和臺身構成。施工單位按合同工期編制了網絡(luò )計劃圖(如下圖),經監理工程師批準后實施。
在施工過程中,發生了以下事件:
事件一:在進行1#基礎灌注樁施工時,由于施工單位操作不當,造成鉆孔偏斜,為處理此質量事故,造成3萬元損失,工期延長了5 d。
事件二:工程中所使用的鋼材由業主提供,由于鋼材進場時間比合同要求的日期拖延了4 d,1#基礎灌注樁鋼筋籠未按計劃開工制作,施工單位經濟損失2萬元。
事件三:鋼筋進場后,施工單位認為該鋼筋是由業主提供的,僅對鋼筋的數量驗收后,就將其用于鋼筋籠的加工;監理工程師發現后,要求停工整改,造成延誤工期3 d,經濟損失1萬元。
問 題:
1.根據網絡(luò )圖計算該工程的總工期,找出關鍵線路。
2.事件一、二、三中,施工單位可以索賠的費用和工期是多少?說明索賠的理由。
3.事件一中,造成鉆孔偏斜的原因可能有哪些?
4.事件三中,監理工程師要求停工整改的理由是什么?
